摘要
26号线是中国城市轨道交通史上规划长度最大的环线项目——约102公里、约46座车站,接近国内现役最长环线北京10号线(57.1公里)的1.8倍。它已被写入2025年7月获上海市政府批复的《上海市轨道交通线网规划(2025—2035年)》,被明确定位为上海"主城区环线"。围绕它,官方战略叙事与行业质疑叙事形成尖锐对立。
本报告的核心判断有八条:
第一,26号线当前仍处规划研究阶段,未列入任何国家发改委批复的建设规划,且明确不在"十五五"(2026—2030年)建设名单内。 2026年7月28日印发的《上海市综合交通发展"十五五"规划》列出的建设任务中,市区地铁仅有23号线一期、12号线西延伸、21号线一期及东延伸、19号线、20号线一期,市域铁路为示范区线、嘉闵线、南汇支线、崇明线——26号线不在其中。这意味着其最早建成时点被官方文件锁定在2031年之后。
第二,26号线的制度性障碍是审批规则,而非上海财力。 上海2025年一般公共预算收入8,500.9亿元,是"52号文"地铁申报门槛(一般公共预算收入300亿元、GDP 3,000亿元)的28倍。真正的约束是"上一轮建设规划总投资完成70%以上"这一节奏控制条款,以及国家层面对城市轨道交通总量的控制意图。
第三,26号线需求论证的经验基础正在被削弱,且面临一条可能致命的硬门槛。 2025年上海轨道交通全网日均客流1,015万人次,同比下降1.1%,20条运营线路中16条客流下降。更关键的是结构性分化:内环内站均客流5.1万人次/日,中外环仅2.0万人次/日且同比降幅达2.0%(全网最大)。26号线服务的正是这个客流在萎缩、且密度不足内环内四成的圈层。 而52号文规定,拟建地铁线路初期客运强度不得低于每日每公里0.7万人次——这条针对项目本身的硬指标,此前在公共讨论中几乎未被提及。参照系是:15号线0.81(已逼近门槛)、18号线0.92、14号线1.06。26号线线路更长、站距更大、沿线开发程度更低,是否存在不达标风险,是其审批路径上最不确定的变量。
第四,26号线与14号线在风险结构上高度相似。 14号线以8A编组、全自动驾驶的顶配投入,实际日均客流约41万人次,不足设计预期80万人次的一半。其失败机理有三:来得太晚(出行路径已被固化)、市中心站点被砍(静安寺至黄陂南路近3公里无站)、关键段改道(绕开金桥产业区)。26号线面临同样的时间窗口风险——它将在沿线出行路径已被14、15、18、19、21号线固化之后才建成。
第五,需求的基本盘已经改变,这是比审批更根本的约束。 上海常住人口2025年末为2,485.41万,自然增长率−2.3‰,距国务院批复的"2035年2,500万左右"红线仅剩约15万空间;外来常住人口从2020年约1,048万降至2024年的983万(首次跌破千万),五年减少约73万。同期,2025年全网日均客流1,015万人次,低于2019年的1,063万——六年间运营里程从约700公里扩至906公里,客流总量不增反降,客流强度从1.77降至1.16,下降34%。过去三十年"人口增长驱动客流增长"的隐含前提已经消失。
第六,最具解释力的视角是"建设范式切换"。 上海轨交的建设逻辑正从"围绕市中心画圆"转向"用快速轨道缝合都市圈"。未来五年新增的298公里轨道中,市域铁路里程将首次超过传统地铁。26号线是上一个规划范式的产物,它的延迟不只是审批节奏问题,而是它所代表的"环线思维"在整个体系中优先级下降的结果。
第七,还有一条独立的物理约束:大场机场。 26号线北段线形取决于宝山大场机场(军用、位于外环内、占地超4,000亩)何时搬迁,而搬迁要等南通新机场建成投运并完成职能承接——时间表指向2035年前后。官方展陈中已披露机场原址规划代号"启航峰"(主题乐园+公园综合体),并配套"26号线主题乐园站"。这意味着即使明天获批,26号线北段也无法定线。 它不完全是审批问题,也是物理条件尚未具备的结果。

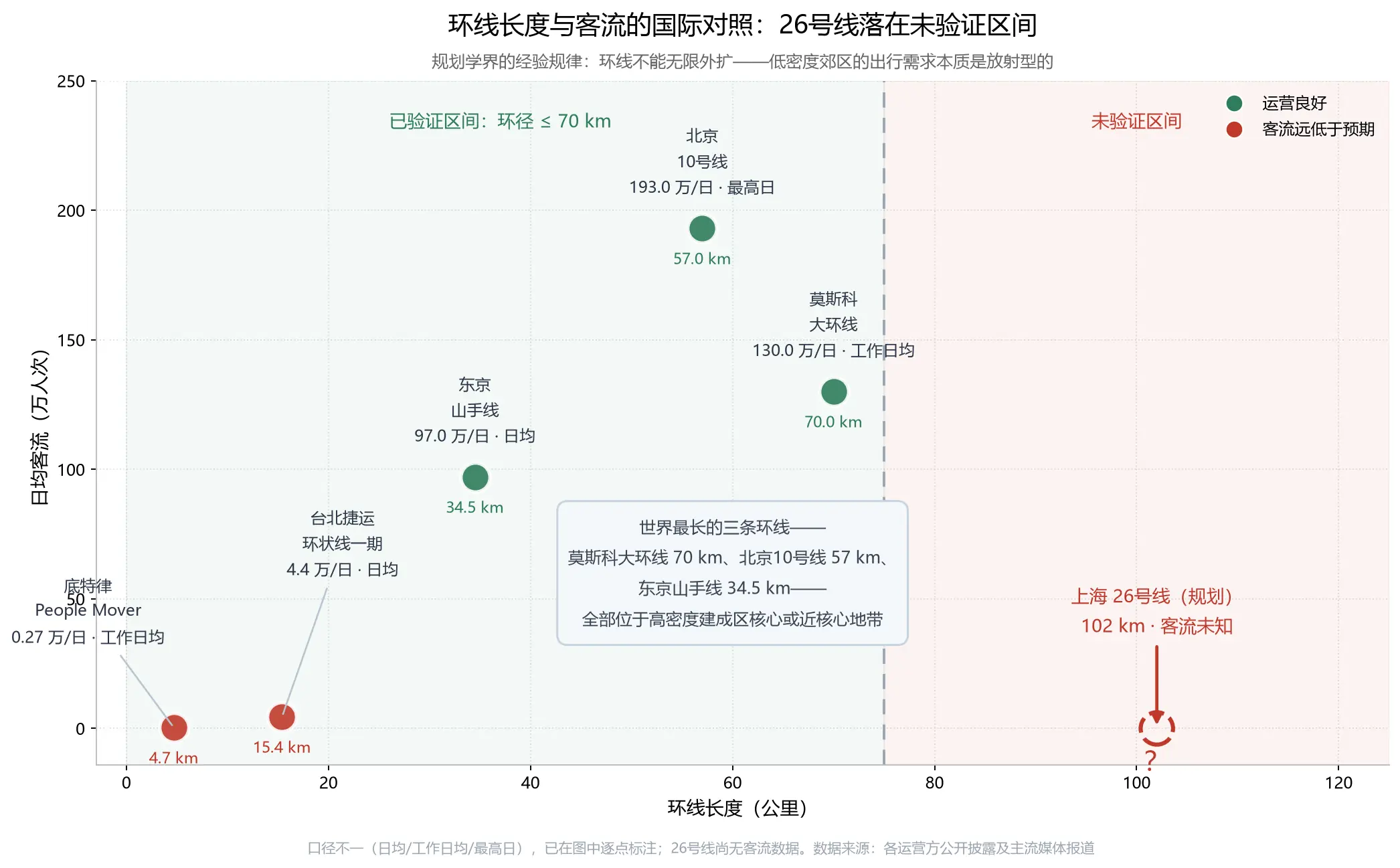

第八,国际经验提示26号线进入了"未验证区间"。 世界范围内运营良好的环线——东京山手线(34.5公里)、北京10号线(57公里)、莫斯科大环线(70公里)——全部位于高密度建成区核心或近核心。规划学界有一条经验规律:环线不能无限外扩,低密度郊区的出行需求本质是放射型的。26号线的102公里环径比现役最长的莫斯科大环线还长46%,且沿中外环布设,落在没有任何成功先例的长度与密度区间。当然,也有质量相当的学术研究支持上海扩大环线——有研究指出"上海内环不够大",并模拟出"双椭圆环+快线"方案可使网络平均出行距离下降超30%。真正的结论不是"该不该建环线",而是"这条环线该画在哪里、画多大"——而这两个目标(城市空间战略 vs 网络可达性最优)并不必然指向同一条线。
这不是一条"即将开工"的线路,也不是一条"被否决"的线路。它是一条线位已稳定、战略地位已确立、但时序被推入下一个十年的线路。它改写的是2035年之后的上海城市格局——而不是今天的房价。
1. 引言:一条被两种叙事撕扯的线路
1.1 两种叙事的对立
关于26号线,中文互联网上同时流传着两套互不相容的叙事。
第一套是官方战略叙事:26号线是上海"三环"体系的中间一环,串联大虹桥、大吴淞、大东方三大片区,覆盖约一半的工业转型空间,是上海从单中心走向多中心网络型城市的关键基础设施。2025年11月,复兴岛"上海城乡空间设计展"首次公开展出26号线沙盘模型;同期,上海中城地带城市设计国际方案征集完成第二阶段评审,四支国际联合体分段操刀。
第二套是行业质疑叙事:在轨交爱好者与行业观察者社区中,26号线被批评为"生不逢时"。一种代表性观点认为,上海的建设次序出现了颠倒——14、15、18、19号线等市区加密线先行落地,客观上分流了客流、抢占了地下廊道,抬高了未来26号线的建设代价并约束其走线自由度。更激进的提议甚至主张"砍掉26号线,新建4号线半环"。
两套叙事都能自圆其说,也都能找到支持证据。本报告的任务不是选边,而是穿透两套叙事,回答一个更基本的问题:决定26号线命运的真实变量是什么。
1.2 为什么这是一个值得深究的样本
26号线不只是一条地铁。它是观察中国城市基础设施投资模式转型的一个理想样本。
它同时具备三个特征:体量极大(百公里级、千亿级投资)、争议极大(战略价值与客流效益的判断严重分歧)、状态模糊(既非在建,也非被否决,而是长期悬置)。这种"悬置态"恰恰是中国当前许多大型基础设施项目的共同状态——规划已批、方向已定、就是不动工。
理解26号线为什么悬置,比知道它何时开工更有价值。
1.3 研究方法与数据说明
本报告采用"事实基线—需求检验—制度分析—博弈分析—情景推演"的五段式分析路径。数据来源分为三级,在文中逐处标注:
一级(官方):上海市政府及市规划资源局、市交通委、市财政局、国家发改委的公开文件与统计数据。此类数据构成本报告的论证主干。
二级(行业):中国城市轨道交通协会、市规划设计研究院、申通地铁集团高管的公开论述、主流财经媒体报道。此类数据用于补充与解释。
三级(推测):行业博主整理、轨交爱好者论坛分析、自媒体推算。此类数据仅用于呈现"市场预期"与"争议观点",不作为事实依据。
需要特别说明的是:26号线全部站点名单均属第三级信息。任何官方文件至今未公布完整站点清单。以自媒体站点图做购房或投资决策具有重大风险。

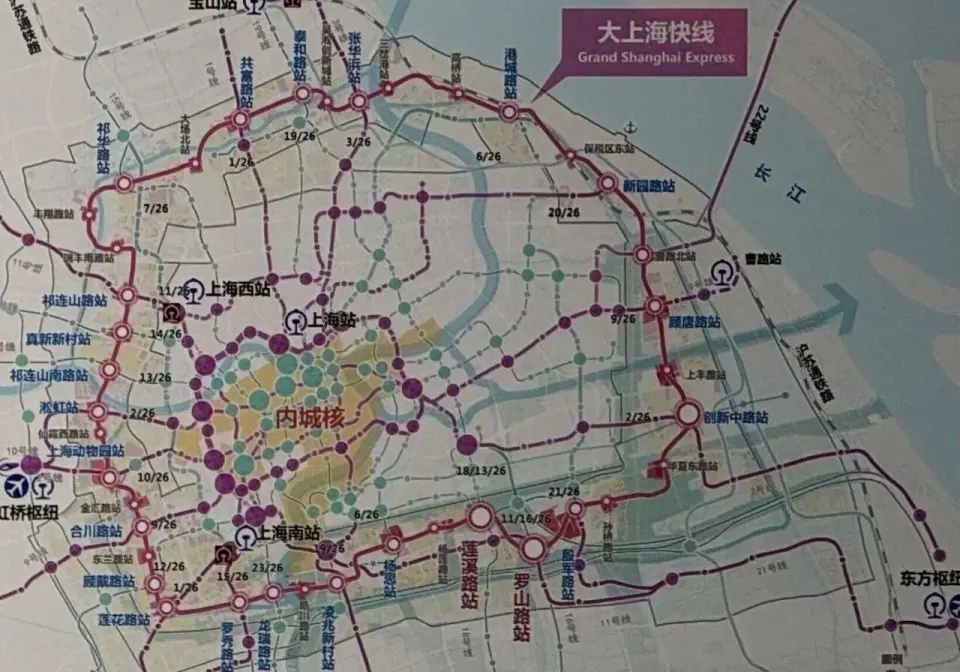

官方展陈图:26号线以"大上海快线"名义展出,标注了 1/26、2/26、3/26…23/26 全部换乘关系,内圈为"内城核",外围串联虹桥枢纽、上海南站、上海站、东方枢纽。
一条地铁的命运,往往不由它自身的工程难度决定,而由它在整个规划范式中的位置决定。
2. 线路解析:参数、走向与规划演变
2.1 技术参数与口径分歧
26号线的参数存在显著的口径分歧,这本身就是规划未定型的证据。
| 参数 | 官方沙盘口径(2025.11) | 设计草案口径(2025.12) | 旧媒体口径(2023.09) |
|---|---|---|---|
| 长度 | 约102公里 | 约95–100公里 | 约78公里(中环方案) |
| 车站数 | 约46座(含3座预留) | 约40座 | 56座 |
| 大站数 | 16座 | 未披露 | 未披露 |
| 平均站间距 | 约2.2公里 | 约2.5公里 | 约1.4公里 |
| 走向 | 沿外环 | 沿外环 | 沿中环 |
三个口径的差异不是细节出入,而是方案代际的差异。2023年的"56站、78公里、沿中环"方案已被2025年的"约46站、102公里、沿外环"方案取代。公众认知中流传最广的恰恰是已经作废的那个版本。
关于"56站"这一数字的来源,可作一点澄清。据《世界轨道交通》披露,2023年方案实际包含主线(环线)70.66公里、50站,另有支线(真金路—大康路)7.21公里,两者合计77.87公里、56站。也就是说,"56站"是大环线含支线的口径,而非纯环线的车站数。这一细节在此后的传播中被普遍忽略,导致"56站"被误读为26号线的环线车站数,进而高估了其站点密度——若按纯环线计算,2023年方案的车站密度(50站/70.66公里,平均站距1.41公里)与2025年方案(46站/102公里,平均站距2.2公里)差异极大。站距从1.41公里扩大到2.2公里,反映的是设计思路从"覆盖型"向"快线型"的根本转变。
从技术规格看,26号线呈现出明确的"快线化"取向:
| 技术项 | 26号线(规划) | 对比:上海4号线 | 对比:19号线 |
|---|---|---|---|
| 线路性质 | 独立闭环环线 | 独立闭环环线 | 径向市区线 |
| 长度 | 约102公里 | 33.6公里 | 46.2公里 |
| 车站数 | 约46座 | 26座 | 34座 |
| 平均站间距 | 约2.2公里 | 约1.3公里 | 1.39公里 |
| 敷设方式 | 未定(含两次跨江) | 半地下半高架 | 全地下 |
| 设计时速 | 传闻100–120 km/h | 80 km/h | 80 km/h |
平均站间距约2.2公里,是4号线与19号线的1.6倍。 这一参数选择传递了清晰的设计意图:26号线不做"站站覆盖",而做"节点连接"。有方案进一步提出"大站车+站站停"的混合运营模式,即部分列车跳站运行。
这一取向有明确的功能合理性——环线的价值在于让外围客流不必穿越市中心即可完成横向移动,站距过密会显著降低这一功能的效率。但它也埋下了一个结构性风险:2.2公里的站距意味着大量沿线居民依然不在步行范围内,26号线能够服务的实际人口远低于"经过我家附近"的直觉预期。这一点将在第3章用客流数据进一步论证。
若26号线按当前方案建成,它将以近两倍于武汉12号线的长度刷新国内乃至世界地铁环线纪录。但必须强调:武汉12号线是已批复、在建、即将贯通的确定项目,26号线仍是规划项目。

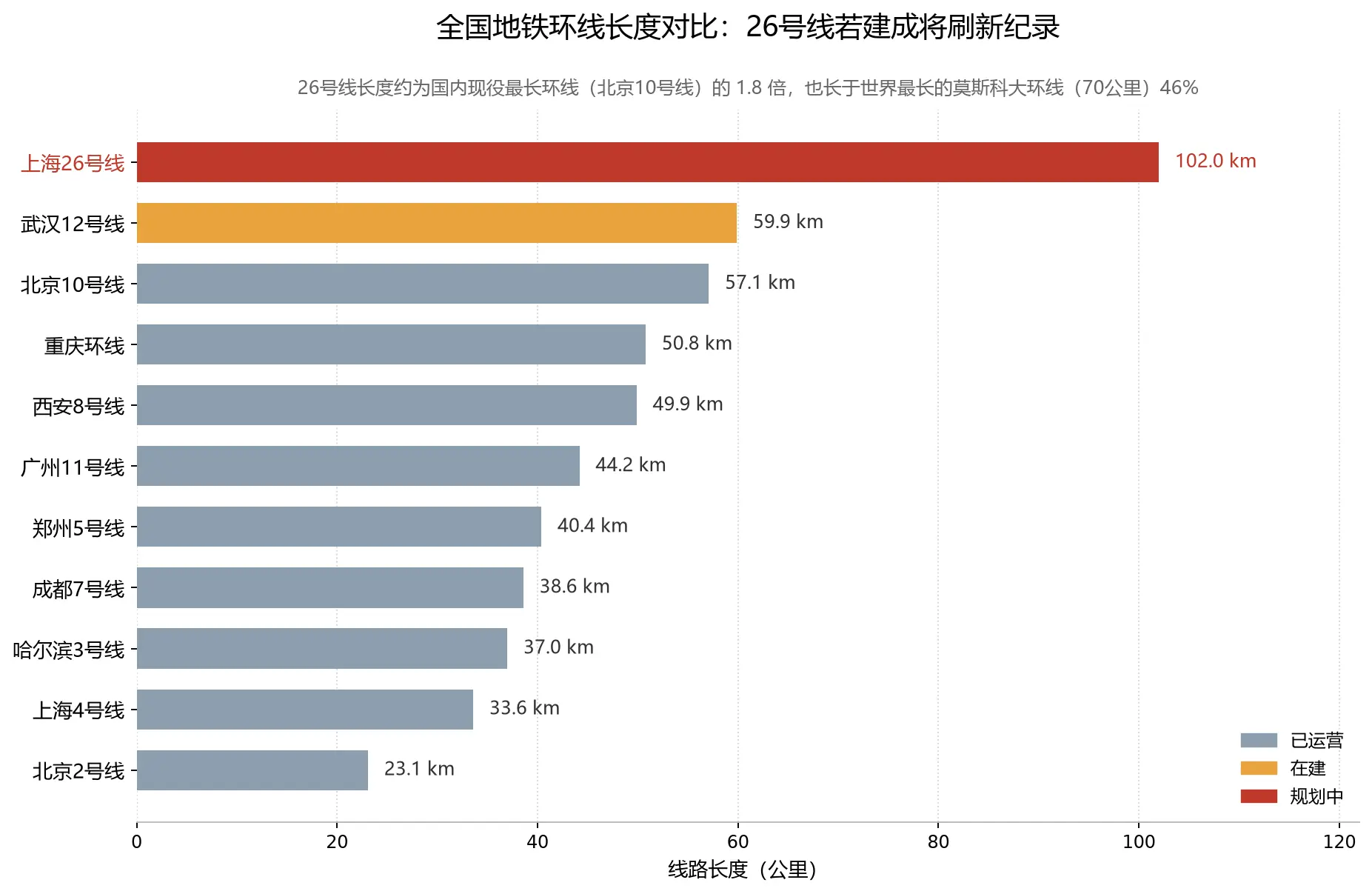

按长度排序的全国地铁环线对比,颜色区分运营、在建、规划状态。26号线约为国内现役最长环线(北京10号线57.1公里)的1.8倍;即便放到全球,也长于世界最长的莫斯科大环线(70公里)46%。
2.2 分段走向与换乘结构

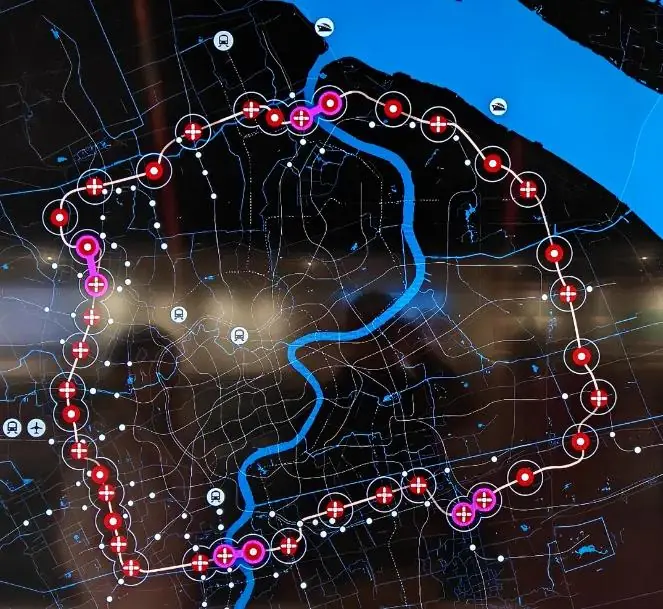

根据行业博主整理的非官方方案,26号线的基本形态是:自普陀淞虹路出发,经长宁、闵行/徐汇,跨黄浦江进入浦东(三林、北蔡、张江、唐镇、曹路、外高桥),二次跨江至宝山(吴淞创新城、南大、蕰藻浜沿线),经普陀桃浦回到起点。
两次跨越黄浦江,是26号线最显著的工程特征。 这不仅意味着高昂的造价,更意味着两个关键节点的技术方案尚未定型——跨江方式(盾构隧道还是桥梁)直接决定了工程造价与工期。
线路的分段特征差异明显:
| 分段 | 走向特征 | 方案稳定性 | 主要换乘节点(非官方) |
|---|---|---|---|
| 南段 | 延续原规划方案 | 最高,变动最小 | 莲花路、罗秀路、龙瑞路、凌兆新村、高青路、绿林路、莲溪路、罗山路、康南路 |
| 西段 | 自淞虹路起向外环外扩 | 中等 | 祁华路、业绩路、祁连山路、真新新村、祁连山南路、淞虹路、上海动物园、合川路、顾戴路 |
| 北段 | 沿蕰藻浜北侧 | 最低,区界穿越方式未定 | 祁华路、共富新村、泰和路、张华浜、凌高路、港城路、基隆路 |
| 东段 | 沿外环铺设,部分区段在外环以外 | 中等 | 基隆路、新园路、顾唐路、创新中路、康南路 |
南段最稳定、北段最不确定,这一判断有旁证:中文维基百科信息框仅列出7个途经区(闵行、长宁、普陀、嘉定、宝山、浦东、徐汇),自媒体所称的10个区版本多出静安、虹口、杨浦。而2025年4月启动的上海中城地带城市设计国际方案征集,参与区政府恰为7个:浦东新区、徐汇区、长宁区、普陀区、宝山区、闵行区和嘉定区。两个独立来源指向同一个7区名单,说明北段(宝山—杨浦沿江)的区界穿越方式仍在调整,自媒体版本中的静安、虹口、杨浦属于推测。

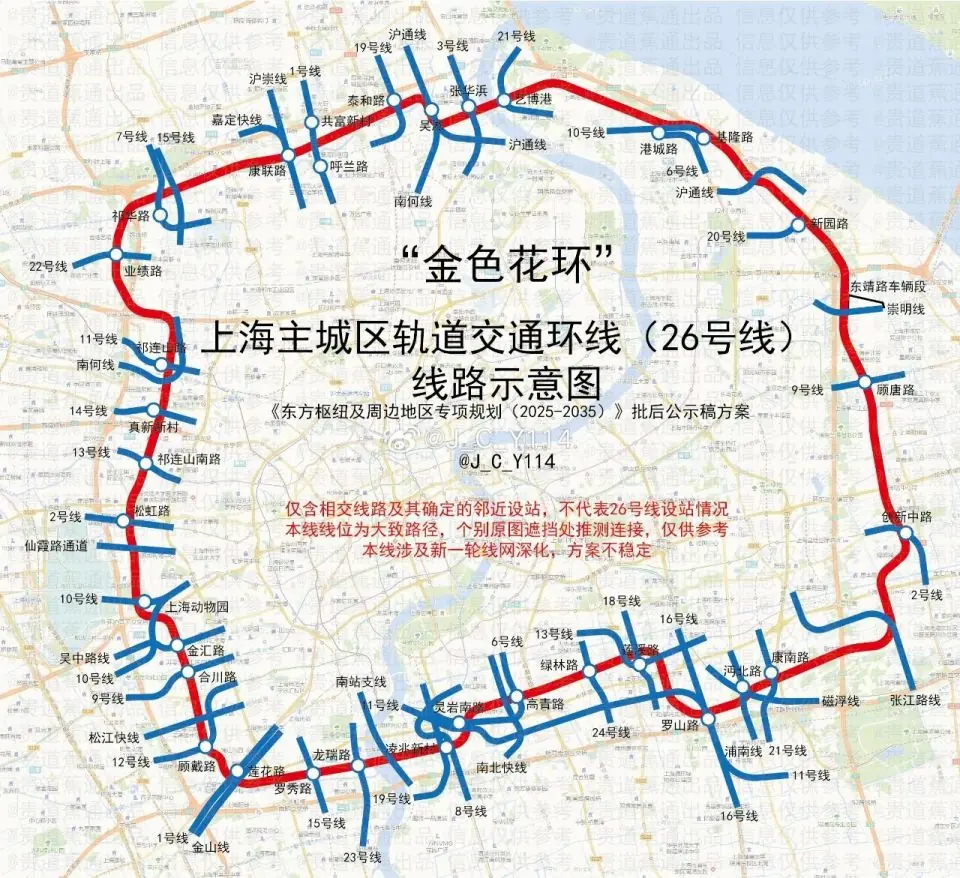

"金色花环"示意图:红色为26号线环线,蓝色为相交线路。各站点旁标注了相交线路编号。图中有原作者标注的免责声明:"本线线位为大致路径,个别图面遮挡处推测连接,仅供参考;本线涉及新一轮线网深化,方案不稳定"——这句话本身就是26号线规划状态的最佳注脚。
2.3 规划演变史

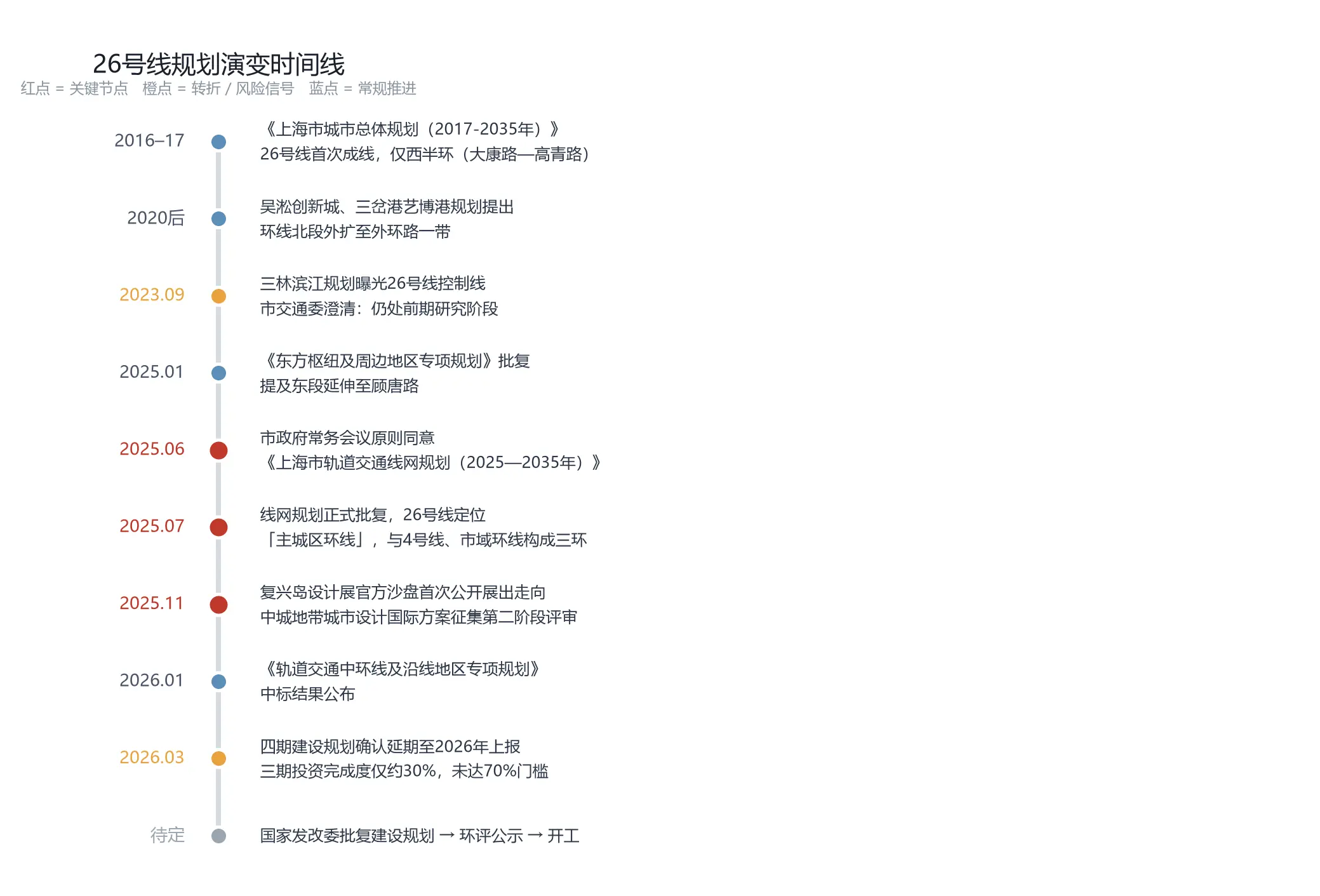

26号线的历史比多数人想象的更长,其前身可追溯至二十年前的线网方案。
| 时间 | 事件 | 性质 |
|---|---|---|
| 2000年代 | 现26号线祁连山路—莲花路段原为RML线网L2线一部分,曾以"16号线"番号列入《上海市城市快速轨道交通近期建设规划(2010-2020年)》,后被删除 | 前身 |
| 2016–2017 | 《上海市城市总体规划(2017-2035年)》编制:原16号线上海西站以东改编为20号线;祁连山路以南编为26号线,向北延伸成环。此时26号线只是西半环,北起宝山大康路站,南至浦东高青路站 | 首次成线 |
| 2020年后 | 随吴淞创新城、三岔港艺博港等区域规划提出,环线北段外扩至外环路一带 | 方案扩环 |
| 2023.09 | 三林滨江前滩南规划曝光,出现"轨道交通26号线控制线",引发"56站、全国最长环线"报道;市交通委随后澄清:线路仍处前期研究阶段 | 舆论发酵 |
| 2025.01.08 | 《东方枢纽及周边地区专项规划(2025-2035年)》获市政府批复,提及26号线东段延伸至顾唐路 | 局部固化 |
| 2025.06.23 | 市政府常务会议原则同意《上海市轨道交通线网规划(2025—2035年)》 | 战略确立 |
| 2025.07.02 | 该线网规划正式批复 | 法定地位确立 |
| 2025.08.05 | 市规划设计研究院发布规划图则,明确"三环"结构 | 结构明确 |
| 2025.09 | "北段、西段、东段方案有变"流出:确认外环方案取代中环方案 | 方案定版 |
| 2025.11 | 复兴岛设计展官方沙盘首次公开展出走向;中城地带城市设计国际方案征集第二阶段评审 | 首次公开 |
| 2026.01 | 《轨道交通中环线及沿线地区专项规划》中标结果公布 | 深化推进 |
| 2026.07.28 | 《上海市综合交通发展"十五五"规划》印发,26号线未列入建设任务 | 时序锁定 |

时间线图:红点为关键节点,橙点为转折或风险信号,蓝点为常规推进。
这张时间线揭示了一个容易被忽略的事实:26号线的规划史长达二十年,而它从未离开过"规划"状态。 从2000年代的L2线,到2010年代的16号线,到2017年的西半环,再到2025年的百公里全环——它经历了至少四次身份变更。每一次变更都伴随着范围的扩大和定位的提升,但没有一次进入实质建设。

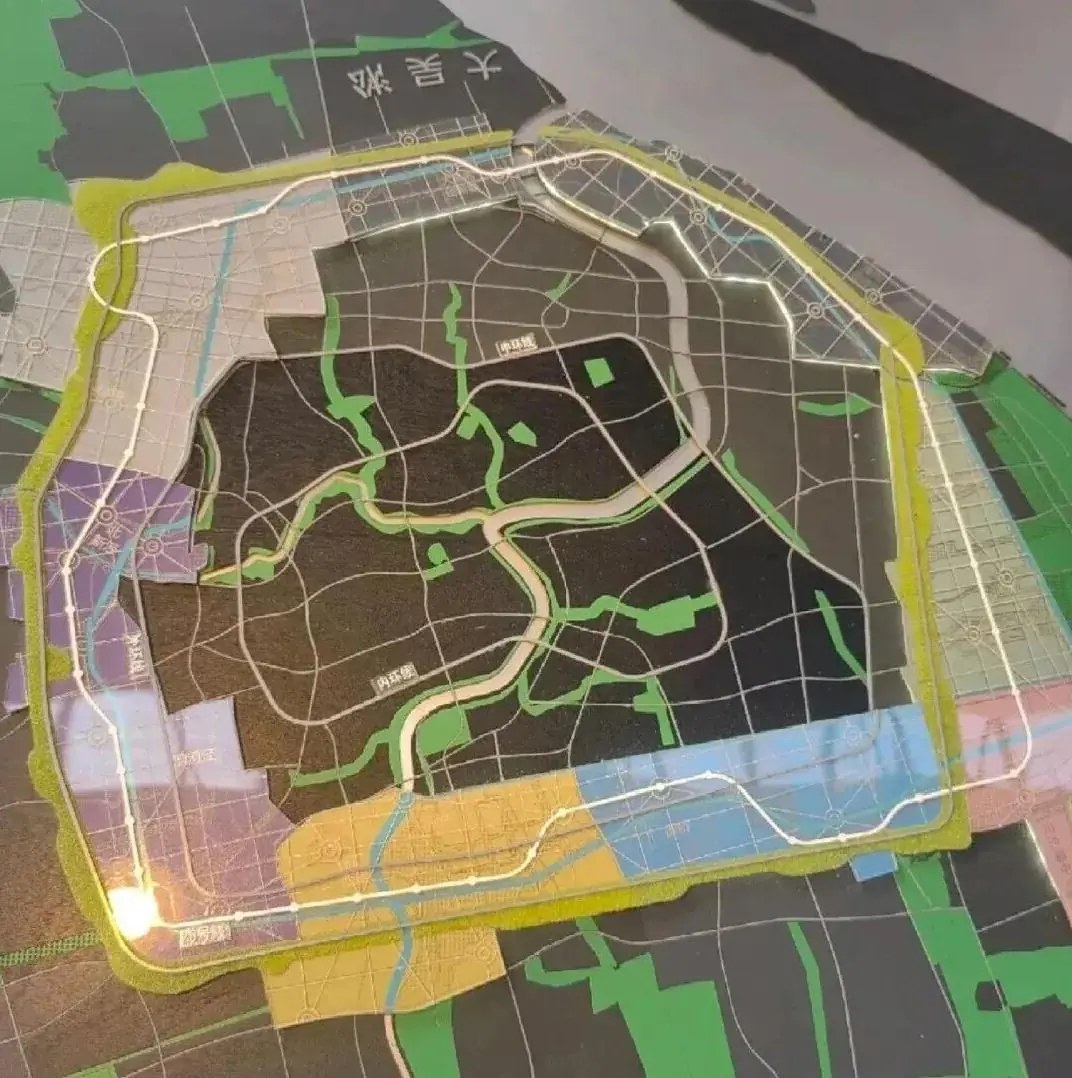

2025年11月,复兴岛"2025上海城乡空间设计展"现场沙盘。白色发光带即26号线,可清晰辨认其沿"外环线"走行——图中标注了"外环线""内环线""延安路"。这是官方首次以实体模型公开走向,标志着"中环方案 vs 外环方案"的争论正式落幕。
一条不断扩环却始终未开工的线路,其问题多半不在工程,而在它在整个网络中的优先级。
2.4 大场机场:一个锁定北段的物理约束
在追踪26号线的过程中,一个容易被忽略却极具决定性的事实浮现出来:26号线北段的线形,取决于大场机场何时搬迁;而大场机场的搬迁时间表,指向2035年前后。
大场机场位于宝山区大场镇,在外环线以内,占地超过4,000亩,四周环绕约11公里长的护场河,历史可追溯至1938年。它是一座军用机场,长期不向公众开放。由于地处外环内、周边密布居民区与学校,其噪音与净空限制长期制约周边开发——南大智慧城(6.3平方公里)作为紧邻机场的宝山重点转型区,历经"十年磨一剑"的拆违整治、规划编制、动迁腾地,才于"十四五"进入大开发阶段。
搬迁进程的关键节点如下:
| 时间 | 事件 |
|---|---|
| 2015 | 宝山区在公开座谈中提及搬迁工作"正有序开展",但区政府称"暂未收到具体通知" |
| 2019.03 | 沪苏签订《上海市、江苏省人民政府共建共享合作协议》,明确大场机场迁建和南通新机场规划建设事项 |
| 2026.01 | 宝山区大场"十五五"规划纲要获批,将大场机场纳入中城地带北段重点区域,统筹"搬迁空间释放、机场要素、文化焕新"三大维度 |
| 2027 | 南通新机场计划全面开工(2026年完成可研报批) |
| 2030–2031 | 南通新机场计划建成 |
| 2032 | 南通新机场计划投运,目标2035年旅客吞吐量4,000万人次 |
| 2035前后 | 待南通新机场完全承接大场机场职能后,大场机场方正式关闭 |
这条证据链的意义在于:它是一条独立于审批流程的物理约束。 即使26号线明天就获得国家发改委批复,其北段线形仍无法最终确定——因为机场是否搬迁、何时搬迁、搬迁后释放的土地如何利用,直接决定了线路的走向与站点布局。
而更值得玩味的是官方在2025上海城乡空间设计展上披露的机场原址规划,代号"启航峰":机场北侧紧邻蕰藻浜规划大型主题乐园,并配套26号线主题乐园站(TOD上盖);南侧布局大场北站及绿廊,奥体公园纳入整体布局,形成"中城环·十六景"地标体系。
这是一个"先有地铁站、后有主题乐园"的规划——地铁站被设计为未来城市更新的触发器。 这种规划方式在中国城市中并不常见,它揭示了26号线的真实性质:它不只是一条交通线,更是一个城市更新的启动装置。 宝山区希望用一条地铁线,撬动4,000亩军用机场土地的价值释放。
但也正因为如此,26号线北段的时间表被牢牢绑定在机场搬迁的时间表上。主题乐园要等机场搬走,地铁站要等主题乐园,而机场要等南通新机场建成投运并完成职能承接。 这条链条上的每一环都指向2035年之后。
这一点与第6章的判断形成了有力互证:26号线不在"十五五"建设名单中,不完全是审批节奏的问题,也是物理条件尚未具备的结果。 它的北段,客观上还要再等十年。
3. 需求侧真相:上海地铁客流的结构性拐点
这一章是全部分析的基础。26号线的全部论证都建立在一个前提之上——上海需要更多的轨道交通供给。因此必须先检验这个前提。
3.1 全网客流:里程在涨,客流在跌
2026年初,上海市交通委交通指挥中心发布《2025年上海市轨道交通客流情况分析报告》。这份官方报告提供了一组关键数据。

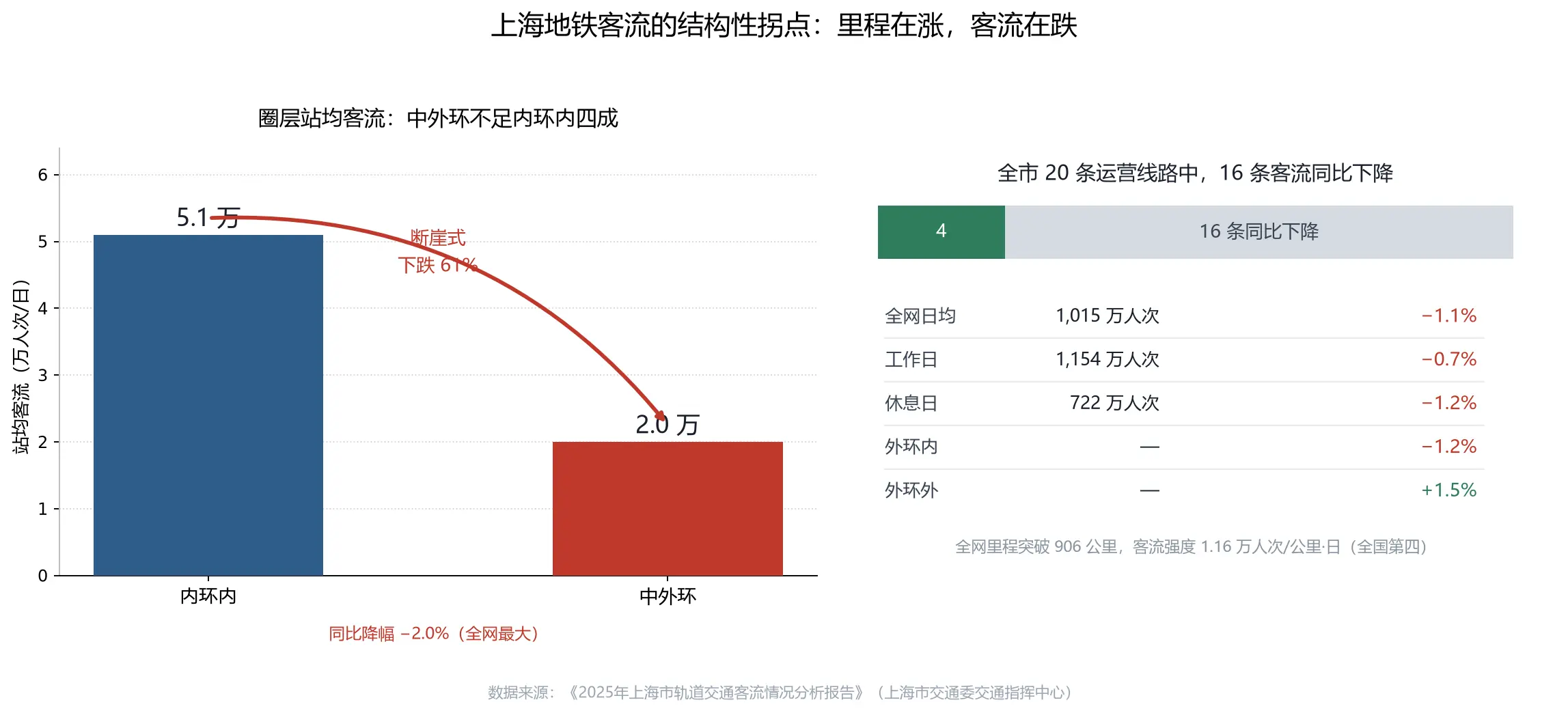

左图:内环内与中外环的站均客流对比;右图:2025年上海轨交客流核心指标。
| 指标 | 2025年数值 | 同比变化 |
|---|---|---|
| 全网运营里程 | 906公里 | 创新高 |
| 全年运送乘客 | 37.1亿人次(全国第一) | — |
| 日均客流 | 1,015万人次 | −1.1% |
| 工作日日均客流 | 1,154万人次 | −0.7% |
| 休息日日均客流 | 722万人次 | −1.2% |
| 客运强度 | 1.16万人次/公里·日(全国第四) | — |
| 客流同比下降的线路数 | 16条 / 20条 | — |
| 全年最高客流日 | 1,293万人次(12月31日) | — |
| 历史最高纪录 | 1,339万人次(2024年3月8日) | — |
里程在创新高,客流在微降,20条线路中16条下降。 这是一个结构性信号,而非短期波动:2025年有248个工作日,较2024年减少3天,官方对此做了口径说明,但即使剔除这一因素,下降趋势依然成立。
更具说明力的是圈层间的分化:
| 圈层 | 站均客流(万人次/日) | 2025年工作日客流同比 |
|---|---|---|
| 内环内 | 5.1 | 下降(占全网客流39%) |
| 中外环 | 2.0 | −2.0%(降幅全网最大) |
| 外环内(合计) | — | −1.2% |
| 外环外 | — | +1.5% |
中外环的站均客流不足内环内的四成(2.0 vs 5.1),且降幅最大。 内环内贡献全网39%的客流,而早期集中开发的商品住宅板块客流下降尤为明显。
官方报告对原因的归结有两条。其一是职住空间关系的重构:上海经历了持续的"居住郊区化",但就业岗位未同比例外移;当居住和就业同步向外扩散时,部分通勤动线不再经过中心城区,也就不再计入传统热门线路的客流。其二是出行选择的多元化:轨道交通占上海公共交通的比重已从2013年的47%提升至70%以上,但市域机场线通过中春路站等节点分流了9号线高峰断面压力,15个交通微枢纽实现了"地铁+共享单车""地铁+网约车"的复合出行。
把时间轴拉长,更能看清这一拐点的性质:
| 年份 | 全网日均客流 | 工作日日均 | 客流强度(工作日) |
|---|---|---|---|
| 2019(疫情前) | 1,063万 | 1,189万 | 1.77 |
| 2023 | 1,002万(恢复至2019年的95%) | 1,141万 | 1.43 |
| 2024 | 1,027万(+2.4%) | 1,162万 | — |
| 2025 | 1,015万(−1.1%) | 1,154万 | 1.16 |
2025年的日均客流(1,015万)低于2019年的1,063万。 六年间,上海轨交运营里程从约700公里扩张至906公里,而客流总量不增反降,客流强度从1.77降至1.16——下降了34%。这不是周期性波动,而是网络扩张的边际客流回报递减的直接体现。
3.2 人口见顶:需求的基本盘变了
如果客流下降只是短期现象,尚可用"疫后恢复期"解释。但把人口数据放在一起看,结论会严峻得多。
| 年份 | 常住人口 | 自然增长率 | 外来常住人口 |
|---|---|---|---|
| 2020 | 2,487.09万 | — | 约1,047.97万 |
| 2021 | 2,489.43万 | −0.92‰ | 1,031.99万 |
| 2022 | 2,475.89万 | — | 1,006.26万 |
| 2023 | 2,487.45万 | −2.42‰ | 1,007.28万 |
| 2024 | 2,480.26万 | −1.53‰ | 983.49万(首次跌破千万) |
| 2025 | 2,485.41万 | −2.3‰ | 974.50万 |
三个结构性事实:
第一,自然增长率持续为负。 2025年上海出生10.7万人(出生率4.31‰),死亡16.4万人(死亡率6.61‰),自然减少5.7万人。常住人口之所以仍能微增(+5.15万),完全依靠净流入10.85万人支撑。人口增长的动力已从"自然增长"彻底转为"机械迁入"。
第二,外来人口持续流出。 外来常住人口自2020年约1,047.97万的峰值连续下降,2024年983.49万,为多年来首次跌破1,000万,2025年进一步降至974.50万。五年间减少了约73万人。 与此同时户籍人口逆势增长——这主要源于人才落户政策放宽(2023年落户7.8万人,其中人才引进超4.4万人,较2019年增长408%)。"外来人口流出 + 户籍人才引进"的组合,意味着上海的人口结构正在从"规模扩张"转向"质量筛选"。
第三,人口总量已接近规划红线。 国务院《关于上海市城市总体规划的批复》(国函〔2017〕147号)明确"到2035年,上海市常住人口控制在2,500万左右,建设用地总规模不超过3,200平方公里"。2025年末实际2,485.41万——距2,500万的红线仅剩约15万空间。
这三点对26号线的含义是根本性的。过去三十年上海轨交建设的隐含前提是"人口持续增长、城市不断扩张",而这一前提已经消失。 在人口总量顶格、自然增长为负、外来人口流出的背景下,任何新增轨交线路的客流都不再来自"增量人口",而只能来自"存量转移"——从既有线路、从地面公交、从小汽车手中争夺份额。这显著抬高了新线的客流培育难度,也正是14、15、18号线客流强度系统性偏低的深层原因。
值得注意的是,上海人口的空间再分布仍在继续:2025年工作日轨交客流外环内下降1.2%、外环外上升1.5%。但这是"存量外迁"而非"总量扩张"——外环外的客流增长,很大程度上是中心城区客流减少的镜像。26号线服务的"中外环"地带正处于这一再分布的关键位置,它面临的需求既真实又脆弱:真实在于人口确实在外迁,脆弱在于外迁的人口总量本身不再增长。
3.3 新线客流强度:越晚建成,越不拥挤

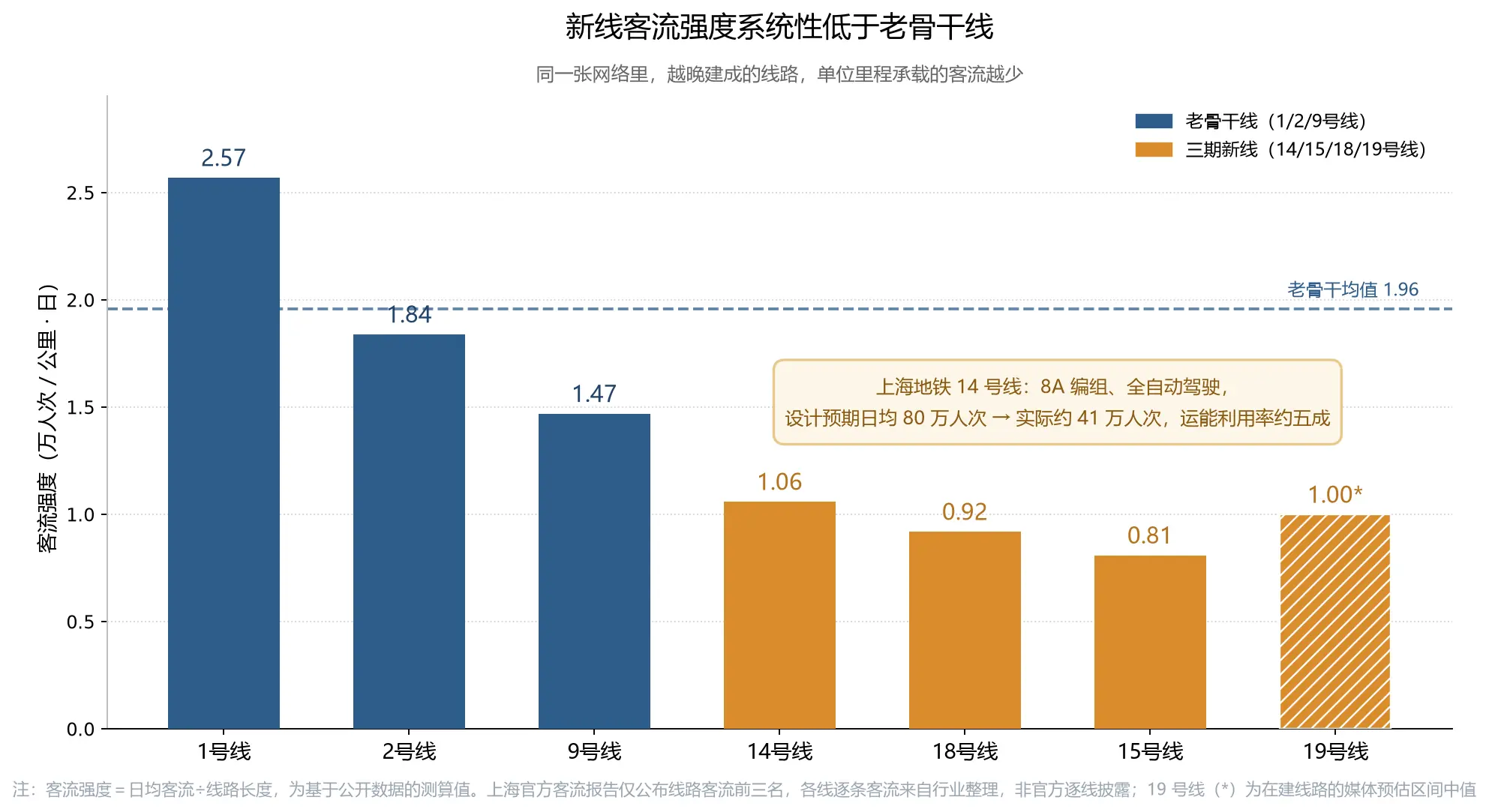

如果说圈层数据揭示了"需求在哪里",那么客流强度数据揭示了"新增供给的效率"。

基于2025年客流数据的测算:新线客流强度系统性低于老骨干线。(注:上海官方客流报告仅公布线路客流前三名,各线逐条客流数据来自行业整理,非官方逐线披露)
| 线路 | 全长(公里) | 日均客流(万人次) | 客流强度 | 代际 |
|---|---|---|---|---|
| 1号线 | 38.2 | 98.2 | 2.57 | 老骨干 |
| 2号线 | 64.0 | 117.8 | 1.84 | 老骨干 |
| 9号线 | 65.0 | 95.6 | 1.47 | 老骨干 |
| 14号线 | 38.5 | 40.7 | 1.06 | 三期新线 |
| 18号线(含二期) | 45.6 | 41.8 | 0.92 | 三期新线 |
| 15号线 | 42.8 | 33.4 | 0.81 | 三期新线 |
| 19号线 | 46.2 | 在建 | 0.9–1.1(预估) | 三期新线 |
新线客流强度系统性低于老骨干线,且越晚建成的线路越低。 行业分析指出,原因在于线路很长而郊区及北段末端大量稀释全线均值——核心局部区段高峰依然拥挤,但整条线被两端低客流区段拉低。
14号线的案例最为极端。它以8节编组A型车、全自动驾驶的顶配投入建设,设计预期日均客流80万人次,实际长期在40万人次徘徊,运能利用率约五成。这条被寄予"未来2号线"厚望的线路,规划之初被称为"未来的2号线",2014年11月开工,2021年12月才通车。
3.4 对26号线需求论证的含义
把上述数据放在一起,可以对26号线的需求基础做出几点检验。
第一,26号线服务的是客流在萎缩的圈层。 26号线主体沿外环布设,其核心服务带正是"中外环"——这个圈层的站均客流仅2.0万人次/日(内环内的39%),且2025年同比降幅达2.0%,是全网降幅最大的圈层。唯一的结构性利好是"外环外客流上升1.5%",但26号线主体位于中外环之间,而非外环以外,这一利好只能部分辐射。
第二,26号线的站间距设计会进一步限制其客流捕获能力。 2.2公里的平均站间距意味着站点600米半径覆盖的人口远低于常规市区线(19号线站间距1.39公里)。上海"十五五"规划提出的目标是"中心城轨道交通站点600米半径范围面积覆盖率"从43.8%提升到46%——26号线的设计取向与这一"加密覆盖"目标并不同向。
第三,新线客流强度的历史规律构成对26号线的负面参照。 14、15、18号线均在三期规划中建设,客流强度分别为1.06、0.81、0.92,全部低于1.5。26号线作为一条百公里级、平均站间距2.2公里、穿越大量转型中区域的外围环线,其客流强度大概率将进一步低于上述线路。
需要明确的是,这三点不构成"26号线不该建"的结论。 环线项目在成熟初期客流偏低是普遍现象——环线的价值往往在沿线土地开发成熟后才充分释放(东京山手线、北京10号线均经历此过程)。这三点真正指向的是一个更精确的判断:26号线的效益回收周期将非常长,其合理性更多依赖长期城市结构演变,而非短期客流预测。 这意味着对其评估必须使用更长的时间尺度与更宽的效益口径(包含土地增值、网络韧性等非票款效益),而不能用常规的客流强度指标简单否决。
但同样的逻辑也意味着:在客流下行周期中,用"缓解拥堵"作为26号线的紧迫性论据,说服力正在下降。 上海地铁2025年工作日早高峰部分断面满载率较年初小幅回落,6号线民生路至世纪大道、8号线芦恒路至东方体育中心等断面仍较为拥挤——拥挤依然存在,但它集中在少数既有放射线的特定断面上,而非普遍性拥堵。26号线作为一条外围环线,并不直接疏解这些断面。
26号线的需求是真实的,但它的紧迫性被显著高估了——真实的需求在2035年的城市结构里,不在2026年的客流报表里。
4. 环线的网络价值:官方论证与拓扑检验
4.1 官方三大论证
申通地铁集团董事长毕湘利在2025年8月发表的《强韧性、提效能,持续提升上海轨道交通服务水平——关于新一轮上海市轨道交通线网规划的思考》一文中,系统阐述了既有网络的三项不足。这是理解26号线官方逻辑最权威的一手材料。
文章首先给出了上海轨交的现状基线:21条线路、517座车站、运营里程896公里,全网络工作日日均客运量约1,200万人次,占全市公共交通出行量的77%;在建项目19个、共480公里;预期至"十五五"期末形成30条线、1,300公里左右的线网。
在此基础上,文章提出三项不足:
其一,环线覆盖不足导致绕行与拥堵。 上海的网络形态为"放射+环线",虽具有减少换乘的优点,但目前上海只有一条环线(4号线),且覆盖范围偏小,导致外围乘客绕行,相当一部分客流进入环线及内部枢纽换乘,造成客流在环线外集聚和拥堵、以及环线内重要换乘枢纽的大客流。
其二,副中心之间缺乏直达联系。 近中环附近的江湾/五角场、金桥、张江等副中心,缺乏直达联系,对其联动发展支撑不足。
其三,网络安全韧性不足。 故障条件下对乘客影响较大,中心城外的放射线发生运营中断或进行紧急停运抢修时,乘客没有其他网络途径疏解,制约了网络的客流均衡效果与平稳高效运行。文章举出实例:2024年,11号线由于外部施工侵限发生事故造成运营中断,乘客无法通行。
4.2 逐条检验
这三项论证的质量并不相同。逐条检验:
关于"环线覆盖不足"——论证成立,且有一条极有力的量化证据,但存在时序陷阱。 4号线全长33.6公里、26座车站,是上海唯一的环线。需要补充一个常被忽略的事实:4号线与3号线存在共线段(虹桥路—宝山路,9座车站、约11.57公里),扣除共线段后,4号线"自有"部分仅约22公里、17座车站——作为一条环线,这个规模确实偏小。
毕湘利在2025年上海两会期间提供了一组极具说服力的数据:全日客流排名前30的车站承担了全网46%的客流,其中83%位于4号线环线以内。 这个数字精确地量化了"环线覆盖偏小"的后果——客流高度淤积在环线以内的枢纽,而环线本应承担的"截流"功能未能实现。行业分析对此的表述是:"射线间的换乘大多在既有环线4号线内进行,换乘不便。"
4号线还有一项结构性缺陷长期制约其环线功能。申通地铁原董事长俞光耀在2020年即指出:"共线段最大开行对数是固定的……高峰时段4号线开行对数仅12-13对/h,严重影响环线服务水平。" 由于与3号线共用轨道,4号线的运能上限被物理锁定。这一问题直到2026年TACS信号系统改造后才得到缓解——共线段运能由24对/小时提升至37对/小时,追踪间隔压缩至90秒以内。换言之,上海唯一的环线在建成后的近二十年里,一直未能满负荷发挥其设计功能。
但时序陷阱依然存在。毕湘利文章同时指出,上海在建项目达480公里、预期2030年形成1,300公里线网——新增的这400余公里中,14、15、18、19、21号线等多条线路本身就承担了部分"横向联系"功能。行业批评者据此提出一个有力的反驳:这些加密线先行落地后,客观上分流了客流、抢占了地下廊道,可能使26号线建成时面对的已是一个被部分满足的需求结构。
关于"副中心缺乏直达"——论证成立,但26号线未必是唯一解。 江湾/五角场、金桥、张江之间的横向联系缺失是事实。但解决横向联系的手段包括:增设公交快线、利用既有线路换乘优化、建设局部联络线等。26号线用一条102公里的闭环去解决几个副中心之间的连接,其投入产出比需要与替代方案比较。值得注意的是,26号线的平均站间距2.2公里,对副中心之间"点到点"的连接是合适的,但对副中心内部及周边的覆盖帮助有限。
关于"网络韧性不足"——这是三条论证中最有力的一条,也是26号线最不可替代的价值。 毕湘利举出的11号线事故案例极具说服力:一条放射线中断时,外围乘客没有替代路径。26号线作为一条独立闭环,在物理上提供了"绕行"的可能。这是环线相对于放射线的结构性优势,也是任何加密线都无法替代的功能——加密线增加的是覆盖密度,环线增加的是网络的替代路径。 从这个角度,26号线的韧性价值是独立于客流强度而存在的。
值得一提的是,26号线的环线设计恰好能规避4号线的两项历史缺陷:其一,作为独立线路不存在共线运营问题;其二,若采用全地下敷设(而非4号线的半高架),则不会因台风、极寒等极端天气而停运——这一点在韧性论证中其实相当重要,却很少被提及。上海唯一的环线在极端天气下会停运,这本身就是建设第二条环线的一个充分理由。
4.3 三环结构与26号线的定位

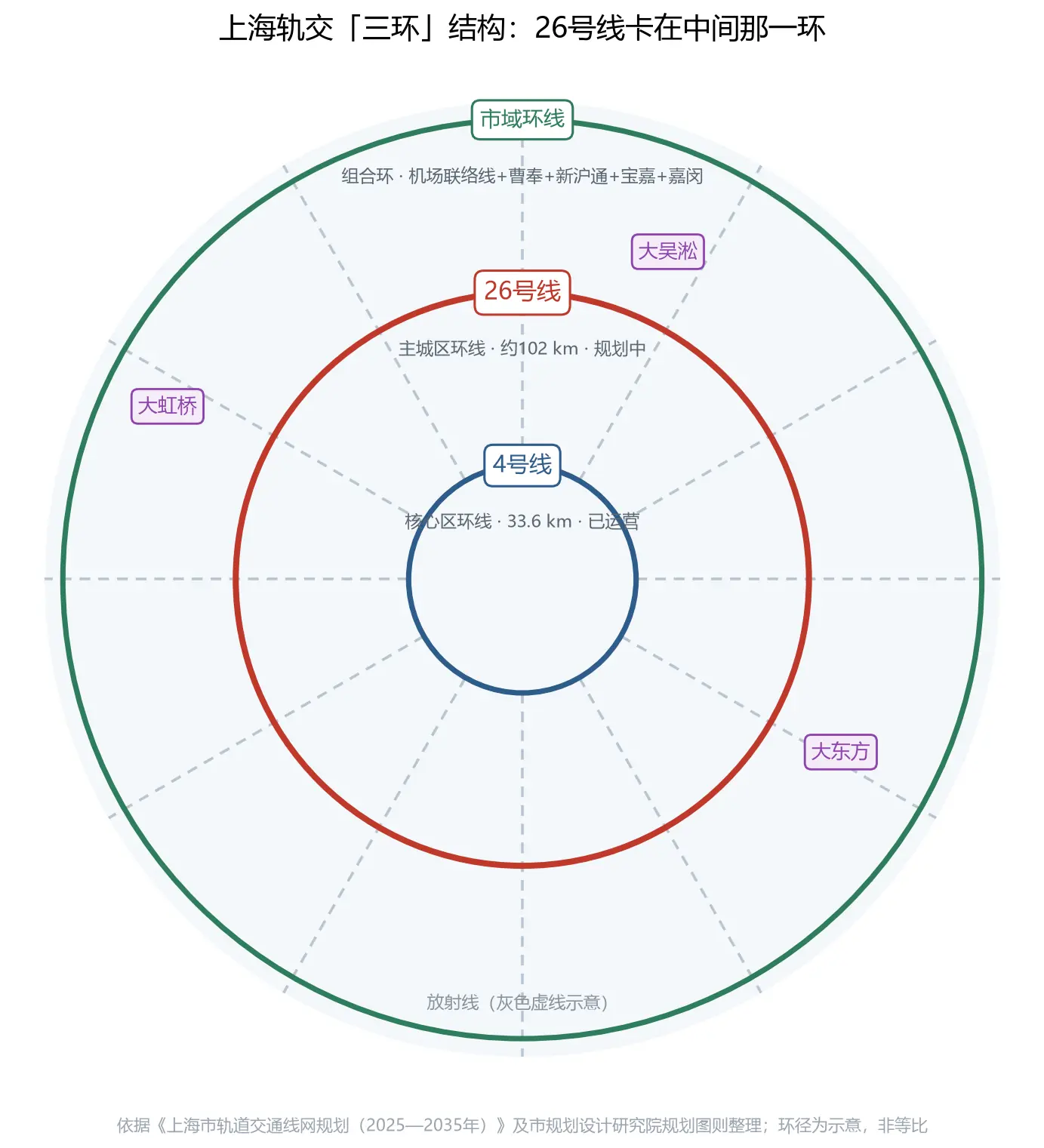

要理解26号线的战略位置,必须看上海规划的"三环"体系。

依据线网规划整理的三环结构示意,环径为示意、非等比。
| 环层 | 线路 | 定位 | 长度 | 状态 |
|---|---|---|---|---|
| 内环 | 4号线 | 核心区环线 | 33.6公里 | 已运营 |
| 中环 | 26号线 | 主城区环线 | 约102公里 | 规划中 |
| 外环 | 市域环线 | 组合环:机场联络线+曹奉线+新沪通线+宝嘉线+嘉闵线 | 未披露 | 部分在建 |
值得注意的是,外环的"市域环线"并非一条独立线路,而是由五条市域铁路组合而成的组合环,且被规划成与自身相交一次的"8"字形,串联虹桥枢纽、东方枢纽、宝山站、嘉定新城等节点。
"三环"概念的出处与演变值得说明。 这一构想的权威源头是申通地铁原董事长俞光耀2020年发表的《上海轨道中环线怎么规划》,其中提出的是"三环一加强":
| 层次 | 2020年原始构想(俞光耀) | 2025年线网规划版本 |
|---|---|---|
| 一环(核心保护环) | 4号线改造:或将共线段让给3号线、西半环外扩另选线形成新环;或改造为东京大江户线式"6字形"勺状环 | 4号线(维持现状,未采纳外扩方案) |
| 二环(市区联络环) | 基于规划26号线及规划控制通道,或结合20号线成环 | 26号线(独立成环) |
| 三环(市域高速环) | 宝嘉线、曹奉线、南枫线、嘉青松线四条市域线增设联络线贯通成环 | 机场联络线+曹奉线+新沪通线+宝嘉线+嘉闵线组合环 |
| 加强环 | 曹奉线+嘉闵线延伸至临港,加强对新片区服务 | — |
对照可见,2025年定版的"三环"与2020年的原始构想已有实质差异:一环的4号线改造方案未被采纳;三环的组成线路由"宝嘉+曹奉+南枫+嘉青松"变为"机场联络线+曹奉+新沪通+宝嘉+嘉闵"。这再次印证了本报告的基本判断——26号线所处的规划体系仍在持续调整中,任何将其视为已定型方案的理解都过于乐观。
俞光耀文中还提供了一组有助于理解环线价值的国际统计:线网规模超过100公里的城市中,超过60%设有环线;规模超过200公里的12座城市中,有10座有环线(约85%)。 而截至2019年11月,中国39个已开通轨交的城市中仅5城有环线。上海作为906公里级的网络仅有一条环线,从这一角度看确实偏少——这是支持26号线的又一条行业层面的论据。
这个三环结构揭示了一个关键判断:26号线是"三环"中唯一尚未落地的中间环。 内环(4号线)早在2005年即已成环,外环(市域环线)的部分组成线路已开通或在建,唯有26号线停留在规划状态。从结构完整性看,26号线的缺失确实是上海轨交网络的一个明显空洞。
但另一面同样值得注意:这个"空洞"之所以长期存在,恰恰因为它的填充成本最高而急迫性最低。 内环解决的是市中心的高强度通勤,外环解决的是都市圈层面的城际联系,两者都有明确的、可量化的需求。而26号线所在的中环层,服务的是一种"尚未充分发育"的需求——外围区域之间的横向流动。这种需求的规模,取决于上海多中心格局的实际发育程度,而这个程度目前仍在演变中。
26号线最不可替代的价值是网络韧性,而不是客流疏解——这一点在争论中往往被忽视,却是它唯一无法被加密线替代的理由。
5. 审批政治经济学:不缺钱的城市为何修不了地铁
5.1 两层规划的制度落差

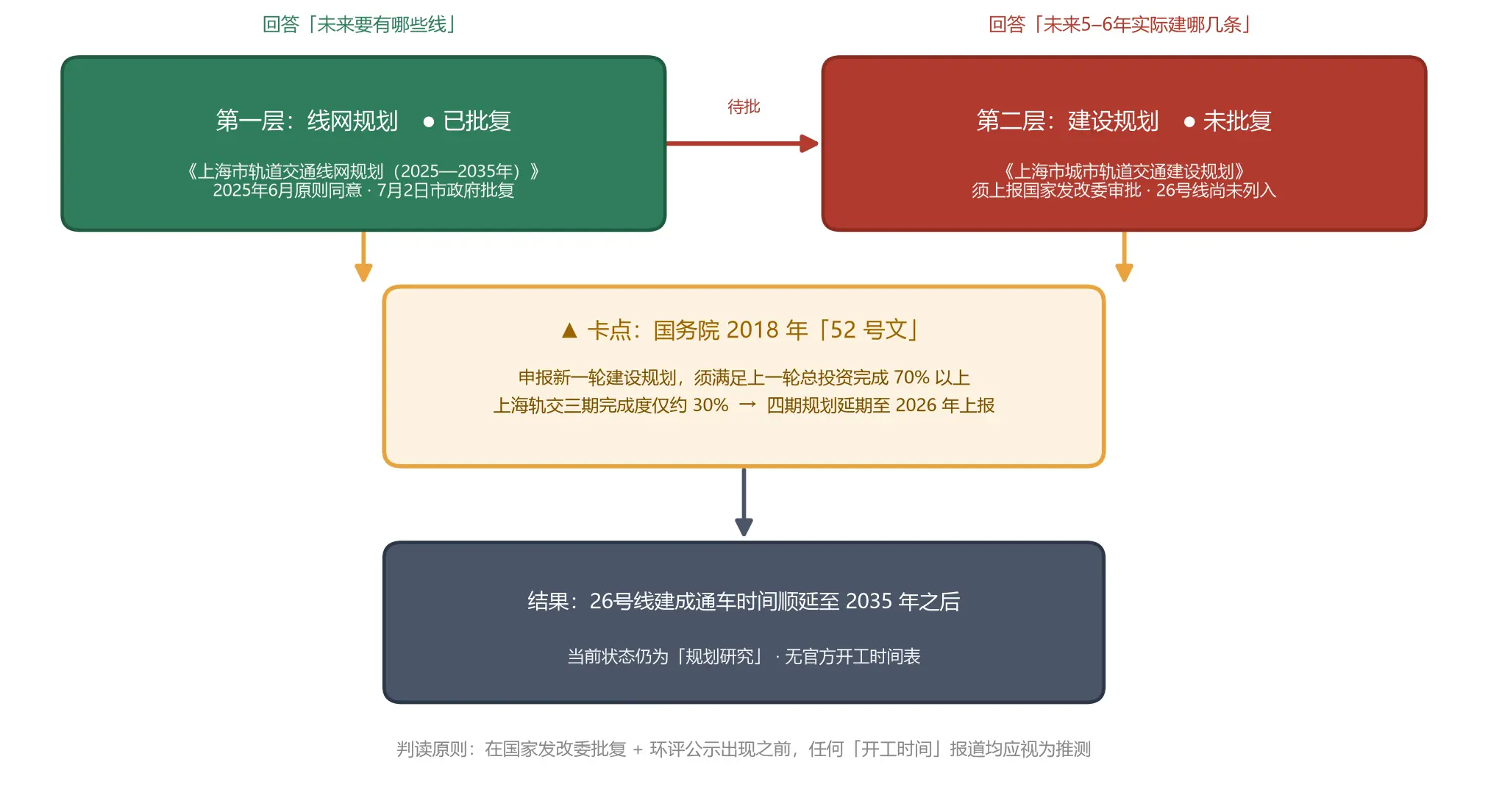

围绕26号线最大的认知陷阱,是"规划已批复"与"可以开工"之间的混淆。中国的城市轨道交通规划体系分为两个层级。

两层规划的递进关系与卡点所在。
第一层:线网规划。 回答"未来要有哪些线、大致怎么走"。这是城市总体规划层面的文件,由上海市政府批复。26号线已在2025年7月2日获批的《上海市轨道交通线网规划(2025—2035年)》中,定位为主城区环线。
第二层:建设规划。 回答"未来5–6年实际建哪几条"。这必须上报国家发改委审批。26号线尚未进入任何已获批的建设规划。
需要强调一个容易被误读的细节:线网规划批复不是建设规划批复的前置法律条件,而是两种性质完全不同的文件。 线网规划是城市空间意图的表达,建设规划是投资计划的授权。前者由地方自主决定,后者必须经国家审批。26号线在线网规划中获得的高规格定位,并不能直接转化为建设规划中的立项资格。

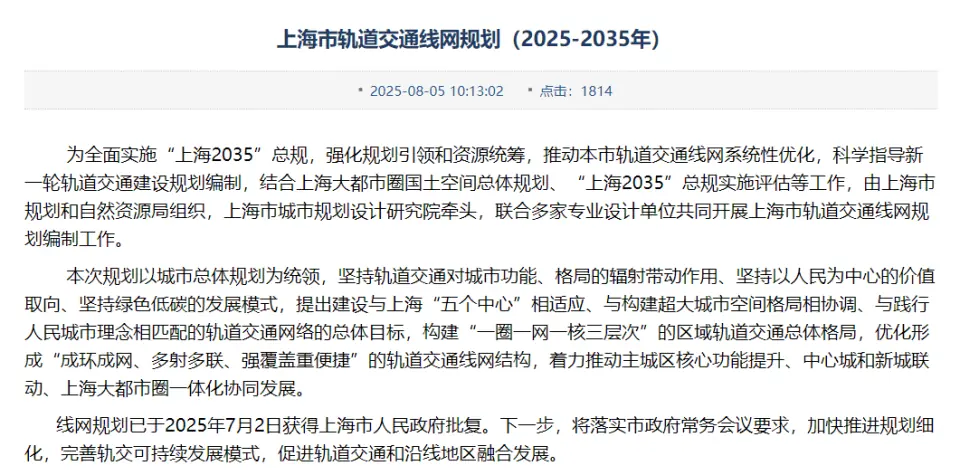

市规划院(SUPDRI)对线网规划的官方说明,明确"线网规划已于2025年7月2日获得上海市人民政府批复"。
5.2 52号文门槛与上海财力对照
2018年7月,国务院办公厅印发《关于进一步加强城市轨道交通规划建设管理的意见》(国办发〔2018〕52号)。这份文件设定了地铁申报的硬性门槛,至今仍是审批的基本依据。文件的核心条款包括:
| 约束维度 | 52号文规定 | 对上海/26号线的适用性 |
|---|---|---|
| 一般公共预算收入 | 由100亿元提高到300亿元 | 上海8,500.9亿元,28倍,无约束 |
| 地区生产总值 | 由1,000亿元提高到3,000亿元 | 上海约5.39万亿元,无约束 |
| 市区常住人口 | 不低于300万人 | 上海远超,无约束 |
| 初期客流强度 | 拟建地铁线路不低于每日每公里0.7万人次 | 对26号线构成实质约束(见5.4) |
| 财政资金比例 | 项目总投资中财政资金投入不得低于40%,严禁以各类债务资金作资本金 | 对1,200亿级项目意味着约480亿元财政直接出资 |
| 规划变更 | 已经国家批准的建设规划原则上不得变更 | 约束 |
| 未批项目 | 未列入建设规划的项目不得审批(核准) | 核心约束 |
| 债务风险 | 列入地方政府债务风险预警范围的城市,暂缓审批新项目 | 上海未列入,无约束 |
| 支出责任 | 强化城市政府对项目全寿命周期的支出责任 | 长期约束(见5.5) |
其中"强化全寿命周期支出责任"与"未列入建设规划的项目不得审批"两条,是理解26号线处境的关键——它们意味着即使建成,运营亏损也需由地方财政长期兜底,且没有建设规划的授权,任何开工都无从谈起。
将门槛与上海的实际财力对照:
| 指标 | 52号文门槛 | 上海2025年实际 | 倍数 |
|---|---|---|---|
| 一般公共预算收入 | 300亿元 | 8,500.9亿元 | 28.3倍 |
| 地区生产总值 | 3,000亿元 | 约5.39万亿元(2024年) | 约18倍 |
上海2025年财政数据来自市财政局《关于上海市2025年预算执行情况和2026年预算草案的报告》(2026年2月7日市人大通过):
| 财政指标 | 2025年数值 | 同比 |
|---|---|---|
| 全市一般公共预算收入 | 8,500.9亿元 | +1.5% |
| 市级一般公共预算收入 | 3,839.5亿元 | −0.4% |
| 全市一般公共预算支出 | 9,976亿元 | +1% |
| 税收收入占比 | 86.1% | 合理区间 |
| 全市政府性基金预算收入 | 3,039.6亿元 | −5.1% |
| 全市政府性基金预算支出 | 4,005.1亿元 | +39% |
结论是清晰的:门槛对上海完全不构成约束。 上海的一般公共预算收入是地铁申报门槛的28倍,即便考虑到26号线千亿级的投资规模,也不构成财政能力问题。
真正值得关注的是结构性信号:政府性基金预算收入(其主要构成是土地出让收入)同比下降5.1%,而政府性基金预算支出同比增长39%。这一升一降之间的缺口,由地方政府专项债务收入填补。土地财政的收缩与基建支出的扩张并行,是上海乃至全国城市基础设施投资面临的共同背景。
把土地出让收入的时间序列展开,趋势更加清晰:
| 年份 | 上海宅地出让金 | 同比 |
|---|---|---|
| 2019 | 1,575亿元 | — |
| 2020 | 2,313亿元 | — |
| 2021 | 2,825亿元 | — |
| 2022 | 2,840亿元(峰值) | — |
| 2023 | 2,200亿元 | −22.5% |
| 2024 | 1,321.62亿元 | 大幅下降 |
| 2025 | 1,427.23亿元 | +1.9%(量价齐升) |
从2022年峰值2,840亿元到2024年低点1,321.62亿元,两年间腰斩过半。2025年虽回升1.9%,但若计入协议出让(32宗、约1,065亿元),合计约2,492亿元,仍显著低于2021–2022年的水平。
与此同时,2025年上海房地产开发投资6,034.13亿元、同比下降3.1%,新建商品房销售面积1,579.85万平方米、下降4.6%(其中住宅下降9.7%)。外环外区域压力尤为突出:2025年8月外环外二手挂牌量约6.5万套、新房库存4.8万套,上海于2025年8月25日放开外环外限购,政策背景正是外环外的去化压力。
这一组数据对26号线的含义是双重的。一方面,它解释了为什么地方政府有强烈的动机推动26号线——外环外土地库存高企,轨道交通是提升土地价值最有效的工具,26号线沿线的土地增值收益是地方政府回收投资的核心机制。另一方面,它也揭示了这一机制的脆弱性——当土地市场本身处于下行通道时,"以地铁带动土地升值、以土地收益反哺地铁投资"的传统循环正在弱化。26号线沿线多为待转型的外环区域,恰恰是土地价值最不确定的地带。
这意味着26号线的投资回收逻辑需要重新审视。在过去,一条地铁线的投资可以通过沿线土地出让的增值部分回收相当比例;在当前的土地市场环境下,这一回收路径的确定性显著下降,项目对财政直接投入的依赖相应上升。
因此,26号线的障碍不是"上海没钱",而是三层规则约束的叠加:
其一,70%投资完成度规则。52号文规定申报新一轮建设规划须满足上一轮规划总投资完成70%以上(或已进入规划实施最后一年)。上海轨交三期规划(2018–2023年)的投资完成度据媒体测算仅约30%,远未达标。具体到线路:19号线2024年5月才开工,20号线一期推进不均,1号线西延伸因工程条件限制搁置。

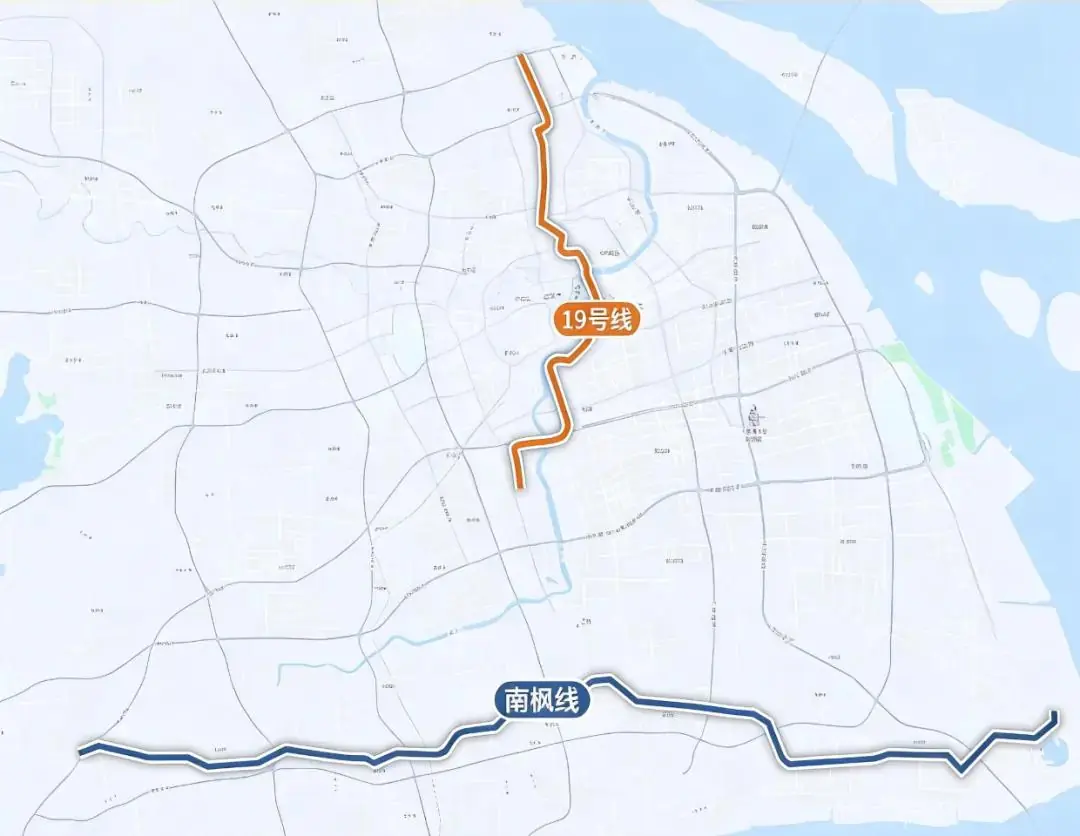

19号线(橙色)走向示意。这条贯穿宝山、静安、黄浦、浦东的南北大动脉2024年5月才开工,是拖累三期投资完成度、进而推迟四期规划的关键线路之一。

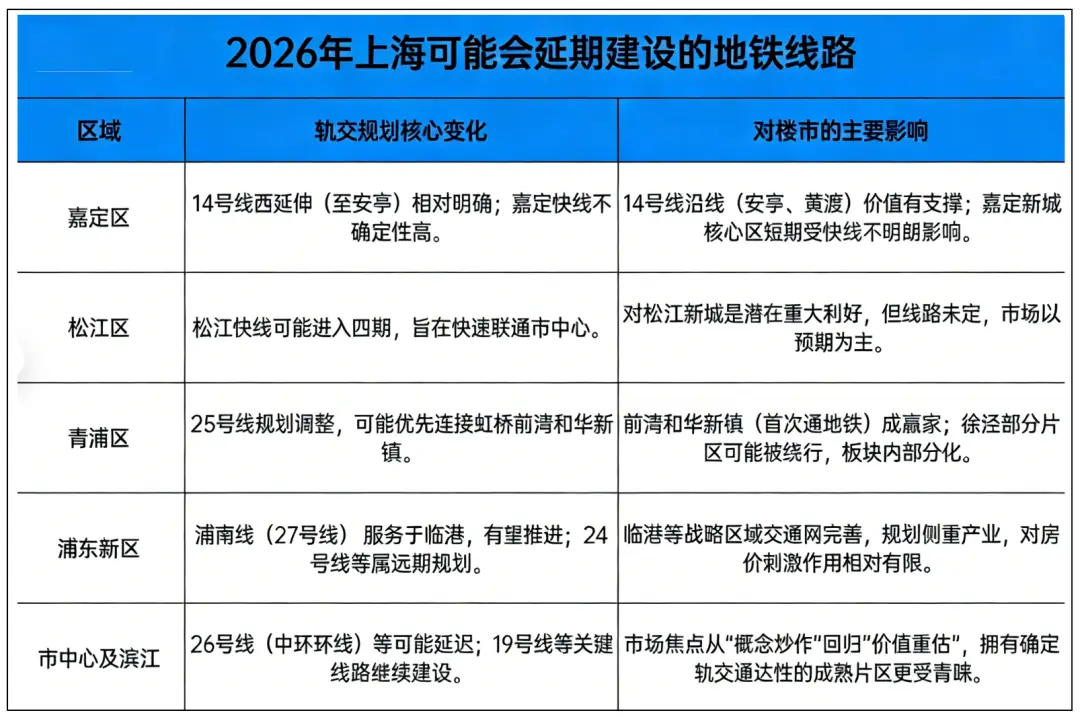

行业媒体整理的延期线路表。末行明确将"26号线(中环环线)"列入可能延迟的项目,并指出"市场焦点从'概念炒作'回归'价值重估'"。此表属行业媒体整理,非官方文件,但其判断与后续官方"十五五"规划的排除决定一致。
其二,国家总量控制的意图。52号文开篇即指出"部分城市存在规划过度超前、建设规模过于集中、资金落实不到位等问题",政策目标是"确保城市轨道交通发展规模与实际需求相匹配、建设节奏与支撑能力相适应"。在这一框架下,即便某个城市财力充足,也需服从全国性的节奏控制。
其三,审批标准的持续收紧。2026年2月,国家发改委印发《关于推进城际铁路健康可持续发展的意见》,虽然规范对象是城际铁路,但其传递的信号明确:新建车站原则上应布设在中心城区;新建城际铁路近期双向客流密度不低于1,500万人次/年;开通运营5年后双向客流密度仍未达预期指标50%的,以及开通运营10年后未实现现金流平衡的地区,暂停审批新建城际铁路项目;资本金比例不应低于50%。
其中最具杀伤力的一条是:"严禁以城际铁路名义变相建设高速铁路、城市轨道交通项目。" 这句话直接封堵了一条可能的迂回路径——将26号线包装为市域铁路或城际铁路以绕开地铁审批。而在上海"十五五"规划中,市域铁路恰恰是建设重点,这一政策等于切断了26号线借道市域铁路的可能性。
5.3 造价测算
26号线的投资规模,可用同类项目推算。以下为上海轨交三期建设规划(2018年12月批复,发改基础〔2018〕1831号)的官方批复数据:
| 线路 | 长度(公里) | 批复总投资(亿元) | 每公里造价(亿元) |
|---|---|---|---|
| 19号线 | 44.5 | 605.24 | 13.60 |
| 21号线一期 | 28.0 | 369.56 | 13.20 |
| 20号线一期 | 19.8 | 393.54 | 19.87 |
| 23号线一期 | 28.0 | 337.29 | 12.05 |
| 13号线西延伸 | 9.8 | 126.29 | 12.89 |
| 机场联络线(市域) | 68.6 | 480.54 | 7.00 |
| 嘉闵线(市域) | 41.6 | 371.01 | 8.92 |
| 崇明线(市域) | 44.6 | 264.26 | 5.93 |
| 1号线西延伸 | 1.2 | 35.75 | (29.79,短延伸段单价不具参考性) |
| 三期平均 | 286.1 | 2,983.48 | 10.43 |
(注:每公里造价为按批复投资与里程计算得出,非官方直接披露。另需说明,19号线在后续设计招标公告中披露的工程总投资为938.89亿元,与批复口径605.24亿元存在差异,反映了工程深化后的造价上浮。)
这组数据揭示了一个此前未被注意的结构性事实:市域铁路的每公里造价显著低于市区地铁。 机场联络线7.00亿元/公里、嘉闵线8.92亿元/公里、崇明线5.93亿元/公里,均明显低于市区地铁的12–20亿元/公里。这为第6章"建设范式从画圆转向缝合"提供了一个纯经济学的解释——在同样的投资额度下,建设市域铁路能够获得更多的运营里程。
26号线的条件介于两者之间:平均站间距2.2公里(车站数量相对少)、大部分区段位于外环区域(拆迁成本较低)、部分区段可能采用高架敷设(行业数据显示高架线造价约为地下线的50%),但它需要两次跨越黄浦江,且地下区段比例尚未确定。采用9–14亿元/公里的区间测算:
| 情景 | 单价假设 | 26号线总投资估算 |
|---|---|---|
| 乐观(大量高架、拆迁少) | 9亿元/公里 | 约918亿元 |
| 中性 | 11.5亿元/公里 | 约1,173亿元 |
| 保守(大量地下、两次跨江) | 14亿元/公里 | 约1,428亿元 |
必须明确标注:这是基于同类项目的推算,不是官方数据。 官方从未公布26号线的投资估算。
作为交叉验证,媒体曾转述2022年《上海城市轨道交通规划及研究项目图》的打包口径:6条快线+26号线环线,总里程280余公里、预测增加客流300万人次/日、总投资3,800亿元。(此数据来自媒体转述,未见官方原文,仅供参考。)
按此口径折算的单位造价为 3,800亿元 ÷ 280余公里 ≈ 13.6亿元/公里。若26号线按同一单价、以102公里计,对应投资约1,390亿元——略高于本报告中性情景的1,173亿元,落在外推区间之内。两组独立推算指向同一量级,可以互为佐证。
需要说明的是,上述交叉验证仍有局限:280余公里中26号线的确切里程占比未知,各线单价也不相同(快线多采用高架或地面敷设,单价应低于26号线)。因此1,390亿元应理解为上界参考值,而非精确估算。
5.4 一个可能致命的硬门槛:0.7万人次/公里·日
前述分析聚焦于"70%投资完成度"这一节奏性门槛。但52号文中还有一条更硬、更直接的约束,此前在关于26号线的公共讨论中几乎未被提及。
52号文明确规定:拟建地铁线路的初期客运强度不得低于每日每公里0.7万人次。
这是一条针对项目本身的门槛,而非针对城市财政能力的门槛。它意味着:无论上海的财力多么充裕、规划多么完整,26号线若无法证明其初期客流强度能够达到0.7万人次/公里·日,就不具备申报资格。
把这个门槛与第3章的实际数据对照:
| 线路 | 客流强度(2025年) | 相对0.7门槛 |
|---|---|---|
| 1号线 | 2.57 | 达标(3.7倍) |
| 2号线 | 1.84 | 达标(2.6倍) |
| 9号线 | 1.47 | 达标(2.1倍) |
| 14号线 | 1.06 | 达标(1.5倍) |
| 18号线 | 0.92 | 达标(1.3倍) |
| 15号线 | 0.81 | 勉强达标(1.2倍) |
| 26号线(推测) | ? | 存在不达标风险 |
15号线0.81的客流强度已经逼近0.7的门槛。而26号线的条件比15号线更不利:线路更长(102公里 vs 42.8公里,末端稀释效应更强)、站间距更大(2.2公里 vs 约1.5公里,覆盖人口更少)、沿线开发程度更低(外环区域 vs 市区)。
需要说明的是,52号文规定的是"初期客运强度"——通常指运营初期(如开通后2–3年)的客流水平,而环线的客流培育期普遍较长。这构成一个特殊的双重困境:26号线在审批时需要证明初期客流达标,而环线的客流恰恰需要长期培育。 东京山手线、北京10号线都经历了漫长的客流爬坡期,但在现行审批规则下,这种爬坡期不被认可。
行业背景进一步印证了这一约束的现实性。据报道,已开通地铁的40多个城市中,客流强度总体达标的仅约三分之一;客流强度超过1万人次/公里·日的城市仅8个(深圳、广州、上海、北京、长沙、西安、哈尔滨、兰州)。宁波(强度0.45)、洛阳因客流不达标,暂不具备申报条件。客流强度已成为国家发改委审批中最具杀伤力的硬指标之一。

52号文对项目本身设置的准入线。26号线的客流强度尚不可知,但其线路更长、站距更大、沿线开发程度更低,条件比已逼近门槛的15号线(0.81)更为不利。
5.5 全生命周期视角:被忽略的运营成本
关于26号线的公共讨论几乎全部聚焦于建设投资,而一个规模相当的成本项被系统性忽略。
行业数据显示,城市轨道交通30年的运营成本总额,相当于建设成本的3.3–3.7倍。
这意味着,若26号线的建设投资为1,200亿元量级,其30年运营成本将达到约3,960–4,440亿元。两者相加,全生命周期成本约5,160–5,640亿元(中值约5,400亿元),相当于上海2025年全年一般公共预算收入的约64%。
而运营本身是亏损的。上海市发改委2026年8月公布的轨道交通票价定价成本监审结论,首次披露了官方口径的成本结构:
| 指标 | 数值 |
|---|---|
| 乘客实际支付平均人次票价(含税) | 4.23元 |
| 平均乘距 | 16.45公里 |
| 平均每人公里票价(不含税) | 0.236元 |
| 经监审核定的定价成本(不含税) | 7.07元/人次 |
| 平均每人公里定价成本 | 0.43元 |
| 票价覆盖定价成本比例 | 约55% |
需要说明口径:55%这一覆盖比例建立在"不含税票价对不含税成本"的同口径比较之上(每人公里0.236元 ÷ 0.43元 = 54.9%)。若按含税票价4.23元直接对比不含税成本7.07元,会得出59.8%的偏高结果——这是税基不一致导致的失真。按同口径折算,不含税每人次票价约3.88元,对应每人次缺口约3.19元。
作为直接证据,上海地铁于2026年启动了21年来的首次票价调整(上一次为2005年),平均人次票价拟从4.23元提高至5.20元左右——这是运营财务压力的公开确认。
这一压力并非上海独有。全国层面:
| 指标 | 数值 |
|---|---|
| 全行业总资产(2023年底) | 超8万亿元 |
| 全行业总债务(2023年底) | 超4.7万亿元 |
| 平均资产负债率 | 57%(超65%为银行贷款) |
| 2024年28城地铁公司盈利情况 | 扣除政府补贴后26城亏损 |
| 2024年行业平均运营收支比 | 57.85%(同比降5.49个百分点) |
| 2024年全国轨交建设投资 | 4,749.41亿元,同比−8.91%,连续四年下降 |
| 2025年计划建设投资 | 约3,391.77亿元(约为2020年峰值的54%) |
建设投资连续四年下降、行业性亏损、票价覆盖成本仅55%——这三者共同构成了26号线所处的行业环境。它不是在一个扩张周期中被规划出来的项目,而是在一个收缩周期中等待落地的项目。

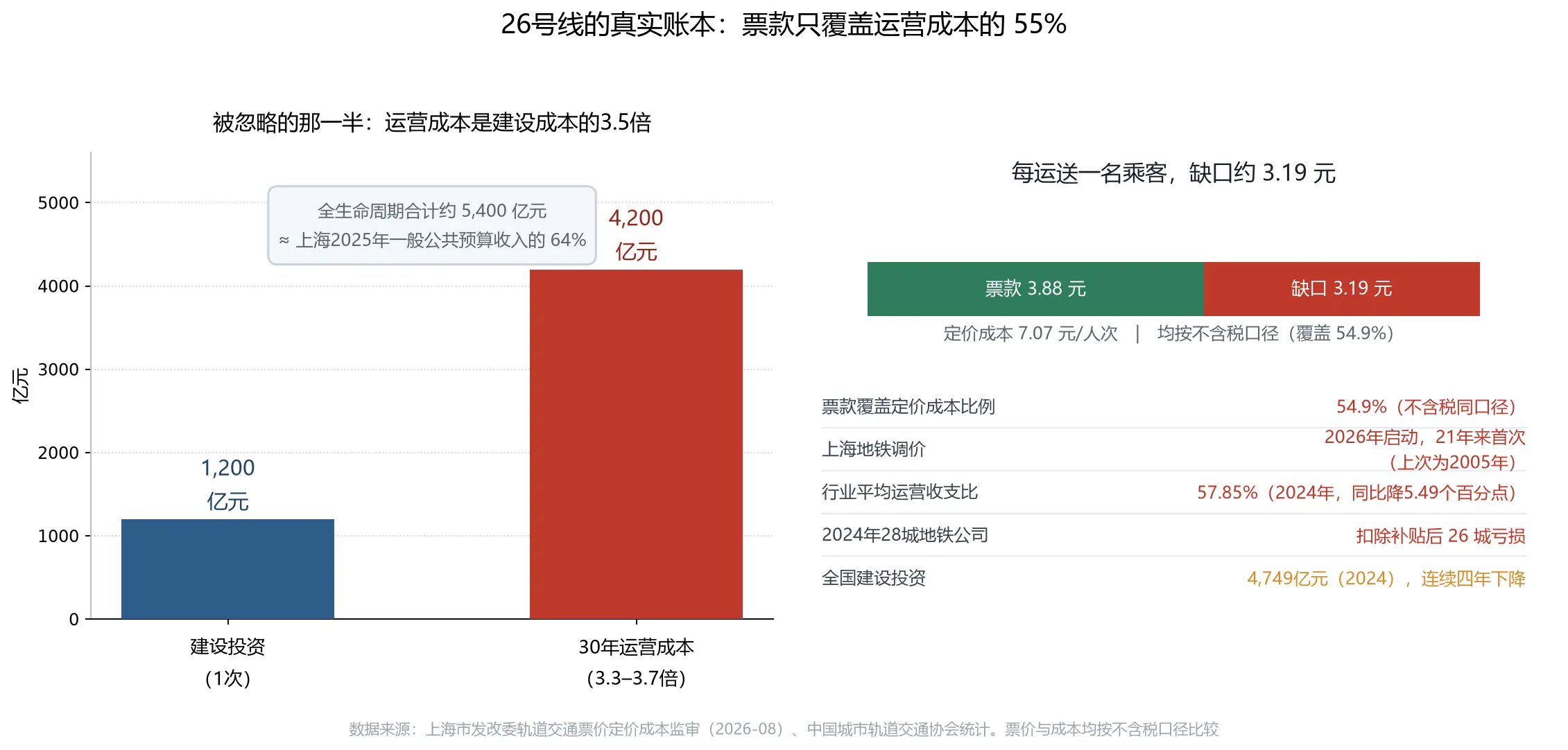

左图:建设投资与30年运营成本的量级对比;右图:单位乘客的票价与成本缺口,以及行业财务背景。
26号线不缺钱,缺的是"配额"——而在一个建设投资连续四年下降、八成城市地铁亏损的行业里,这个配额正变得越来越稀缺。
6. 建设范式的切换:从"画圆"到"缝合"
6.1 "十五五"规划的决定性证据
2026年7月28日,上海市政府办公厅印发《上海市综合交通发展"十五五"规划》(8月21日公开)。这是截至目前关于26号线命运最权威、最新的官方文件。
规划提出的主要指标中,轨道交通相关目标为:
| 指标 | 2025年 | 2030年 | 属性 |
|---|---|---|---|
| 轨道交通运营总里程 | 962公里 | 1,260公里 | 预期性 |
| 全市工作日日均公共交通客运量 | 1,463万乘次 | 1,530万乘次 | 预期性 |
| 中心城轨道交通站点600米半径面积覆盖率 | 43.8% | 46% | 预期性 |
| 轨道交通乘客满意度 | 89.7分 | 90分左右 | 预期性 |
五年净增298公里。关键不在于增量数字,而在于增量由哪些线路构成。
规划明确的"十五五"期间建设任务中,市区地铁线包括:23号线一期(28.6公里,22站,服务徐汇滨江与闵行开发区)、12号线西延伸(17.27公里,6站,填补松江东北部轨交空白)、21号线一期及东延伸(59.5公里,贯穿浦东新区南北的骨干线),以及加快建设中的19号线(46.2公里)和20号线一期(28.38公里)。市域铁路包括:上海示范区线、嘉闵线、南汇支线、崇明线,四条线路均将在2030年前建成。
26号线不在上述任何一份名单中。
这是一个决定性的证据。它意味着:
第一,26号线最早建成时点被官方文件锁定在2031年之后。 "十五五"覆盖2026–2030年,26号线既不在其中,则其开工与建设只能落在"十六五"(2031–2035年)或更晚。这与本报告先前的推测"建成通车时间顺延至2035年之后"在方向上一致,但现在有了官方文件层面的确认,而不再是媒体推测。
第二,更深刻的变化是建设逻辑的转向。 有解读指出一个反常识的数据:未来五年上海新增的298公里轨道中,市域铁路的里程将首次超过传统地铁。这意味着上海轨道交通的建设逻辑从"过去几十年围绕市中心画圆",转向"用快速轨道缝合整个都市圈"。
这一转向对26号线的含义是根本性的。26号线是"画圆"逻辑的典型产物——它的核心设计意图是在中环与外环之间构建一个闭环,让外围客流不必穿越市中心即可横向移动。而"缝合都市圈"逻辑关心的是一小时通勤圈、跨省连接、枢纽联通。在后者的话语体系中,26号线的优先级天然靠后。
6.2 范式转换的深层逻辑
为什么会出现这一转向?这不是偶然的政策偏好变化,而是三重约束共同作用的结果。
约束一:中心城网络已接近饱和,边际效益递减。 上海轨交运营总里程已达906–962公里(两个口径分别对应地铁网络与含市域线的总口径),中心城站点600米半径覆盖率43.8%。在这个基础上,继续在中心城"加密"的边际效益显著下降——第3章的数据已经证明,新线客流强度系统性低于老骨干线,14号线的运能利用率仅约五成。加密的收益正在从"提升覆盖"转向"分流既有客流",而后者对乘客体验的改善远不如前者直观。
约束二:都市圈一体化成为国家战略优先级。 长三角一体化是国家级战略,而轨道交通的跨省连接是其物质基础。嘉闵线北延伸衔接江苏太仓、南枫线串联上海南部与浙江嘉兴,这类跨省线路的战略价值在政策序列中高于城市内部的环线加密。上海"十五五"规划中"上海连接长三角客流中铁路(含轨道交通)所占比例"从35.6%提升至38%的目标,直接反映了这一优先级。
约束三:客流下行周期改变了投资论证的基础。 当全网客流处于上升通道时,新增线路的客流预测容易被增长趋势"托底";当客流进入平台期甚至微降时,任何新线的客流预测都面临更严苛的审视。第3章的数据显示,2025年上海20条线路中16条客流下降——在这个背景下,一条依赖未来客流增长的百公里级环线,其论证难度显著上升。
三重约束叠加,使得26号线面临一个尴尬的位置:它在网络结构上的必要性是真实的(三环缺中间一环),但它在当前政策序列中的优先级是低的。 这不是对它价值的否定,而是对它时序的判断。
26号线不是被否决了,而是被推迟到了一个它所依据的城市结构真正成型的时代——这既是它的不幸,也是它的合理性所在。
7. 利益相关者博弈:谁在推动,谁能否决
7.1 博弈矩阵
26号线的推进涉及多个利益主体,它们的意愿与影响力分布极不均匀。

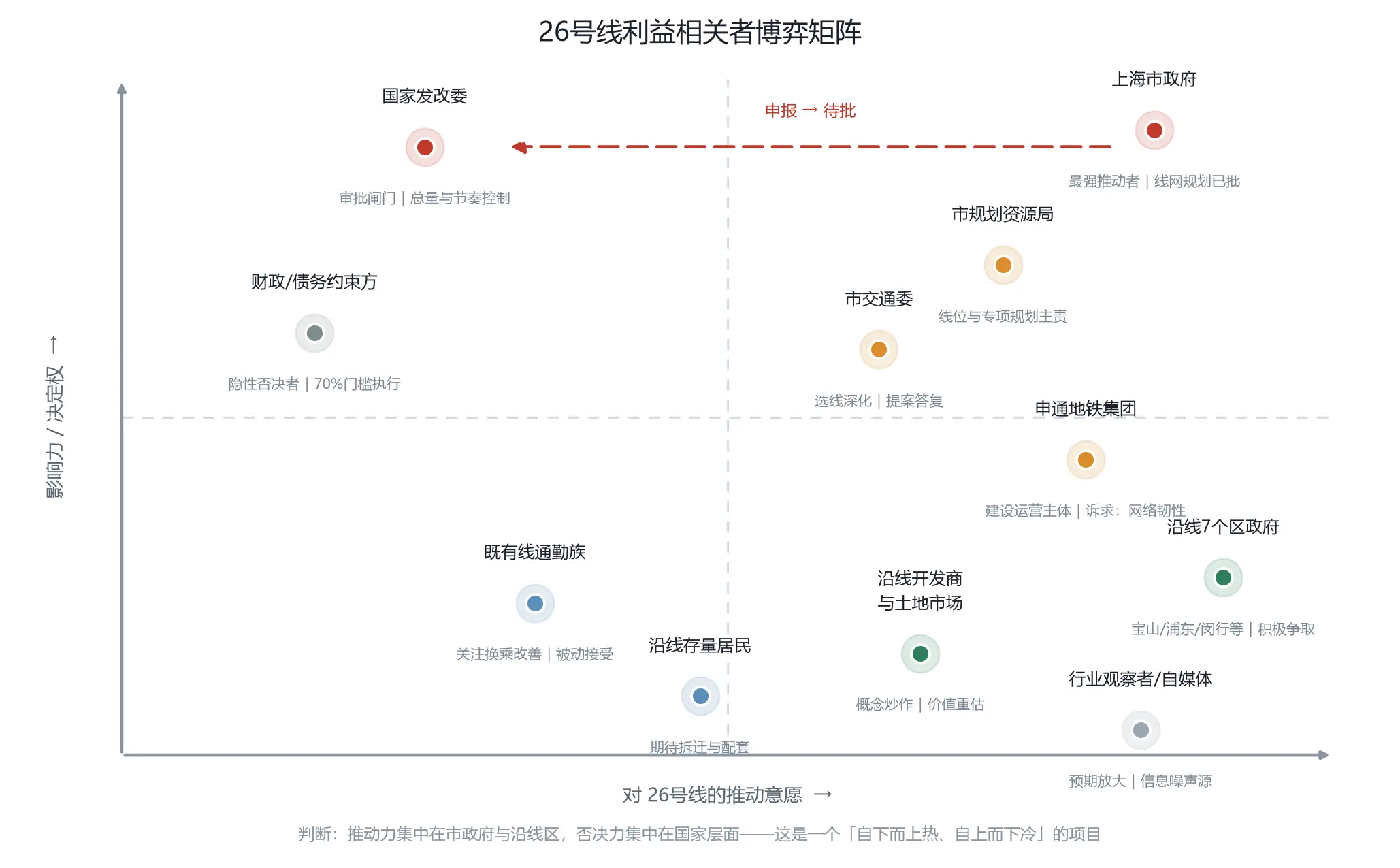

横轴为对26号线的推动意愿,纵轴为影响力与决定权。
高影响力、高推动意愿(核心推动者):
上海市政府是最强的推动者。《上海市轨道交通线网规划(2025—2035年)》由市政府常务会议原则同意并批复,26号线在其中被赋予"主城区环线"的正式定位。市政府常务会议同时提出"推动重点工程和项目向轨道交通沿线集聚,实现城市功能与轨道交通建设互促共振"——这一表述揭示了市政府的真实意图:26号线是"上海中城"这一城市空间战略的物质载体,其价值不只在交通,更在于引导城市功能向中环至外环地带集聚。
市规划资源局是线位与专项规划的主责部门。2025年4月,市规划资源局联合浦东、徐汇、长宁、普陀、宝山、闵行、嘉定7个区政府共同开展上海"中城地带"城市设计国际征集;2026年1月,《轨道交通中环线及沿线地区专项规划》完成招标。这些动作表明规划系统在持续推进26号线的前期深化。
高影响力、低推动意愿(隐性否决者):
国家发改委掌握审批闸门。它的立场不是"反对26号线",而是"控制总量与节奏"。52号文与2026年城际铁路新政所体现的,是一种全国性的审慎——在国家层面,需要平衡数十个城市的轨交诉求与整体债务风险。对上海而言,这意味着即便自身财力充足、需求论证充分,也必须排队等待。
财政与债务约束方是更隐蔽的否决者。"70%投资完成度"规则的执行,实际上把26号线的开工时点与上海三期的建设进度绑定。这是一条技术性规则,但其效果等同于给26号线设置了一个硬性的时间闸门。
中等影响力、高推动意愿(积极争取者):
沿线7个区政府(宝山、浦东、闵行、徐汇、长宁、普陀、嘉定)是直接的受益方。对它们而言,26号线意味着土地价值重估、产业导入与税收增长。宝山区尤其积极——26号线北段直接服务吴淞创新城,而宝山是上海传统重工业区转型压力最大的区域之一。
沿线开发商与土地市场是概念炒作的放大器。26号线相关的楼市分析文章在2025年下半年至2026年密集出现,形成了一轮围绕"环线板块"的价值预期。
申通地铁集团作为建设运营主体,其诉求有其特殊性。毕湘利文章强调的是网络韧性——这是运营方视角的关切,因为网络中断直接构成运营事故与安全责任。这一诉求与市政府的城市战略诉求不完全重合,值得注意。
低影响力、被动接受者:
既有线通勤族关注的是换乘改善,对26号线本身缺乏直接利益关联。沿线存量居民期待拆迁与配套改善,但在项目未立项前无法形成有效诉求。行业观察者与自媒体则构成信息噪声源——关于"2026年开工"等不实信息的传播,主要来自这一群体。
7.2 博弈结构的含义
这个矩阵揭示了一个清晰的结构:26号线是一个"自下而上热、自上而下冷"的项目。
推动力集中在地方政府与规划系统,它们在2025年密集完成了线网规划批复、专项规划招标、国际方案征集、沙盘公开展示等一系列动作,节奏紧凑、意图明确。而否决力集中在国家层面,其表达方式不是公开反对,而是通过审批规则与节奏控制实现的"技术性悬置"。
这种结构的后果是:关于26号线的信息将长期呈现"地方热、中央静"的特征。 地方政府会持续释放积极信号(规划、征集、展示),而国家层面不会给出任何时间表。这恰恰是自媒体误读的温床——地方政府的每一个动作都会被解读为"即将开工"的信号,而实际上它们只是规划深化的常规步骤。
对信息使用者而言,这意味着一条判读原则:在上海市级层面看到的所有"积极信号",都不构成开工的充分条件;唯一的实质性信号是国家发改委的建设规划批复公告,配合环评公示。
当一个项目的推动力与决定权分处两个层级时,前者的所有热情都不构成后者的承诺。
8. 前车之鉴:14号线的镜鉴
8.1 一个昂贵的失败样本
在同一座城市、同一张网络中,14号线提供了一个关于"配置极高但客流不足"的完整案例。它的价值在于:26号线与它在风险结构上高度相似。

26号线环线站点分布:线路呈不规则多边形沿外环展开,图中蓝色水系为黄浦江,可清晰看到线路两次跨越黄浦江。洋红色为换乘站与大站,红色为普通站。这张图是理解26号线空间形态最直观的材料,但站点位置属非官方信息,方案仍在深化。
14号线的核心事实:
| 指标 | 数值 |
|---|---|
| 编组 | 8节A型车(上海最大编组之一) |
| 自动化等级 | 全自动驾驶 |
| 走向 | 静安寺—陆家嘴—金桥 |
| 开工时间 | 2014年11月 |
| 通车时间 | 2021年12月(工期7年,被称为"鸽子线") |
| 设计预期日均客流 | 80万人次 |
| 实际日均客流(2025年) | 约40.7万人次 |
| 运能利用率 | 约五成 |
| 客流强度 | 1.06万人次/公里·日 |
8.2 失败机理的三重拆解
14号线的问题不是单点失误,而是三重因素的叠加。
第一重:来得太晚,出行路径已被固化。 14号线的市中心段通车时,12号线、13号线的市中心段已通车五六年。市民的通勤路径——每天上班、回家的换乘方案——已经形成稳定习惯。行业分析用了一个精准的比喻:"14号线就像一个转学生,等到它来的时候,班里的座位早就被占满了。"2号线、10号线、13号线条条大路通罗马,14号线反而成了"多出来的那一条平行线"。
第二重:市中心站点被砍,失去黄金客流集散点。 原规划中,14号线在市中心的长乐路和淮海中路设有站点。因地处核心区、道路狭窄、保护建筑多,拆迁成本与施工难度过大,这两个站最终只停留在图纸上。直接后果是:从静安寺到黄陂南路,接近3公里的距离中间没有一个站——在上海最繁华的市中心出现了超长站距。这一刀砍掉了14号线最金贵的两个客流集散点。
第三重:关键段改道,绕开产业核心区。 在浦东段,14号线原规划贯穿金桥产业核心区,那里聚集了大量高科技企业。但因部分企业担心地铁运行的震动影响精密仪器,线路最终改道,沿锦绣东路走,只擦着金桥产业区的最南端经过。这一绕,把大批潜在上班族客流也绕开了。
此外,14号线在曹杨路站与3号线、4号线、11号线的换乘至今只能"出站换乘",进一步削弱了其网络连通性。
8.3 与26号线的风险因子对照
把14号线的失败机理逐一映射到26号线:
| 风险因子 | 14号线的表现 | 26号线的对应风险 | 相似度评估 |
|---|---|---|---|
| 来得太晚 | 通车时出行路径已被12/13号线固化 | 将在14/15/18/19/21号线之后建成,届时沿线出行路径早已固化 | 高 |
| 站点被削减 | 长乐路、淮海中路站因拆迁成本取消 | 46站方案中有3座为预留站;实际操作中削减风险高 | 中高 |
| 关键段改道 | 绕开金桥产业区,损失潜在客流 | 大场机场绕行方案未定;北段区界穿越方式仍在调整 | 中高 |
| 换乘不便 | 曹杨路站只能出站换乘 | 30余座换乘站,换乘便利性取决于设计,尚未定型 | 中 |
| 运能过剩 | 8A编组,利用率约五成 | 站间距2.2公里、沿外环布设,客流强度大概率偏低 | 高 |
| 廊道被占 | — | 19号线北段广中路一带与规划26号线廊道高度接近,地下空间已被占用 | 高 |
其中"来得太晚"这一因子的相似度最高,也最难化解。14号线的教训是:在一个人口已停止高速增长、出行路径已趋稳定的城市里,新线的客流不取决于它自身有多好,而取决于它能否从既有线路手中"抢"到客流。 26号线面临的竞争环境比14号线更严峻——它不仅要与既有线路竞争,还要与同期建设的多条加密线竞争。
需要指出的是,26号线也有14号线不具备的优势:它的环线属性赋予其不可替代的网络韧性价值(第4章已论证),这是14号线作为一条平行放射线所没有的。此外,环线的客流培育期通常更长——沿线土地开发成熟后,环线价值才会充分释放。这为26号线提供了一定的缓冲。
但"廊道被占"这一因子是14号线案例中没有的新风险。行业分析明确指出,19号线北段广中路一带与规划26号线的廊道高度接近,地下空间已被抢先占用。地下廊道是不可再生资源——一旦被占用,后续线路只能改道或加深埋深,两者都显著抬高造价并恶化线形。26号线不仅来得晚,而且是在别人已经占好位置之后才来。
14号线的教训不是"不要建地铁",而是"在一个出行路径已经固化的城市里,晚到的线路需要用加倍的价值来换取乘客的改线意愿"。
9. 国际对标与理论检验:环线成功的边界条件
前八章分别从需求、网络、制度、博弈、案例五个角度分析了26号线。这一章引入一个更根本的检验:在世界范围内,什么样的环线成功了,什么样的失败了?26号线落在哪一边?
9.1 一条被理论化的规律
在城市轨道交通规划学界,有一条关于环线的经验规律被反复论证:环线不能无限外扩,郊区环线的客流基础天然薄弱。
其机理并不复杂。环线本身不产生新的出行需求,它只是重新分配既有客流。 一条环线的客流规模,取决于两个变量:一是与它相交的放射线数量(放射线把客流"喂给"环线),二是环线所经地带本身的活动密度(横向出行需求的强度)。在城市核心区,这两个变量都很高——放射线密集、横向出行频繁。而越往外围,放射线越稀疏、密度越低、横向出行需求越弱,环线的客流基础就越单薄。
规划学者 Alon Levy 在《The Limit of Circles in the Suburbs》(2020)中把这一点表述为:郊区环线存在一条"比放射线延伸更硬的边界"。原因是低密度郊区的出行需求本质上是放射型的——人们要进城,而不是去隔壁的郊区。放射线延伸能直接服务这一需求,环线则不能。
9.2 国际案例:成功与失败的对照
把世界主要环线放在同一坐标系中比较,规律相当清晰。

横轴为环线长度,纵轴为日均客流,逐点标注了统计口径。
成功案例的共同点:环径落在高密度核心区。
| 环线 | 长度 | 客流 | 关键条件 |
|---|---|---|---|
| 东京山手线 | 34.5 km | 约97万人次/日 | 环内经东京站、新宿、涩谷、池袋等副都心;22/29站可与35条线路换乘 |
| 北京10号线 | 57 km | 最高日193万人次 | 与几乎所有放射线相交;早高峰双井—国贸断面满载率>120%,常态限流 |
| 莫斯科大环线 | 70 km | 工作日130万人次 | 与11条放射线有47个换乘点;成环后部分车站减负达40% |
莫斯科大环线的数据尤其值得注意:47个换乘点。这条70公里的环线之所以能在成环首年就达到日均93万乘次、2024年初工作日130万人次,核心原因是它嵌在一张极其密集的放射网络中——与11条放射线、莫斯科中央环线(MCC)3站、中央直径线(MCD)13站、11个火车站换乘。环线的客流不是自己长出来的,是放射线送过来的。
失败案例的共同点:环径过大或放射线支撑不足。
| 环线 | 长度 | 实际客流 | 预期/设计 | 差距 |
|---|---|---|---|---|
| 台北捷运环状线一期 | 15.4 km | 约4–4.7万人次/日 | 预估10万人次/日 | 约 −55% |
| 底特律 People Mover | 4.7 km | 约0.27万人次/日 | 设计能力6.7万人次/日 | 约 −96% |
| 武汉12号线 | 59.9 km | 未找到官方数据 | — | 媒体称"未达预期"(未经证实) |
底特律 People Mover 是极端案例——一条4.7公里的市中心环线,2024年一季度工作日均仅2,700人,而设计能力为67,000人/日,利用率不足5%。它的失败不在于长度,而在于它所环绕的市中心本身已经衰败——环线是既有活动的"连接器",而不是活动的"创造者"。当一个区域的横向活动本身不足时,环线只会放大这一不足。
9.3 对26号线的检验
把26号线放进这个坐标系,它落在未验证区间。
| 检验维度 | 已验证的环线 | 26号线 | 判断 |
|---|---|---|---|
| 环径 | 34.5–70 km | 约102 km | 超出已验证区间 |
| 所在圈层 | 高密度建成区核心/近核心 | 中外环(站均客流2.0万/日) | 显著更外侧 |
| 放射线密度 | 山手线35条换乘、莫斯科47个换乘点 | 30余座换乘站 | 数量可观但密度待验证 |
| 沿线活动密度 | 高 | 大量转型中区域 | 偏低 |
| 客流数据 | 充分 | 尚无任何官方预测 | 未知 |
三个具体关切:
第一,环径超出了所有已验证案例。 现役最长的莫斯科大环线70公里,26号线规划102公里,比它长46%,是山手线的近3倍。这不是一个"更大一点"的差异,而是量级上的跨越——环径每增加一圈,所经区域的人口与活动密度就下降一个台阶。
第二,26号线走的正是"郊区环线"的路线。 它沿外环布设,核心服务带是站均客流仅2.0万人次/日、且同比降幅达2.0%(全网最大)的中外环地带。Alon Levy 所警告的"低密度郊区横向需求不足",恰是26号线要面对的环境。
第三,客流预测的缺失本身就是信息。 截至本报告完成时,未找到任何官方或研究机构发布的26号线专属客流预测数字(初期/近期/远期)。在一条百公里级、千亿投资的项目已推进到专项规划阶段的情况下,客流预测的缺席是反常的——它可能意味着方案尚未稳定到可以测算,也可能意味着测算结果不宜公开。唯一可查的带数字口径是2022年一个打包方案(6条快线+26号线环线,总里程280余公里)"预测增加客流量300万人次/日"、总投资3,800亿元——但这是整包数据,无法拆解到26号线本身。
9.4 反面证据:学术研究对扩大环线的支持
必须指出,上述"郊区环线困境"并非学界共识的全部。存在质量相当的学术研究支持上海扩大环线。
Zhang & Chiaradia 在 ISUF 2017 发表的《How to design the metro network for maximal accessibility potential》中,用 sDNA 网络分析方法评估了上海地铁的可达性潜力,得出两个结论:
其一,"内环不够大"(the inner ring core is not big enough)——这直接支持扩大环线的方向。
其二,通过情景模拟,"双椭圆环+快线"方案可使网络平均出行距离下降超过30%、线路连通性提高18.5%,而车站数量仅增加13%。这是一个相当可观的效率提升。
同时,行业统计提供了另一组支持性事实:线网规模超过100公里的城市中,超过60%设有环线;规模超过200公里的12座城市中,有10座有环线(约85%)。 上海作为一个900公里级的网络,仅有4号线一条环线,从这个角度看确实偏少。
但需要警惕这一统计的因果方向。大网络有环线,很可能是因为它们规模大、发展成熟,而不是因为环线让它们变大。 环线是网络成熟后的"补强件",而非"发动机"。正如 Alon Levy 所强调的:线网达到一定规模后再加环线才是理想的;在放射线网络尚不成熟时先建环线,客流基础必然薄弱。
对上海而言,关键问题因此不是"要不要环线"——学术与行业证据都支持上海需要第二条环线——而是**"第二条环线应该画在哪里、画多大"**。26号线的102公里外环方案,追求的是城市空间战略目标(带动中城地带转型);而学术研究中最优的"双椭圆环"方案,追求的是网络可达性目标。这两个目标并不必然指向同一条线。
所有成功的环线都长在一个已经足够密的放射网络上,所有失败的环线都以为自己是客流的原因而不是结果。
10. 情景推演:2030–2045
10.1 三种路径
基于前述分析,26号线的未来可归纳为三种情景。分岔点不在工程能力,而在国家发改委的审批窗口与上海三期的投资完成进度。

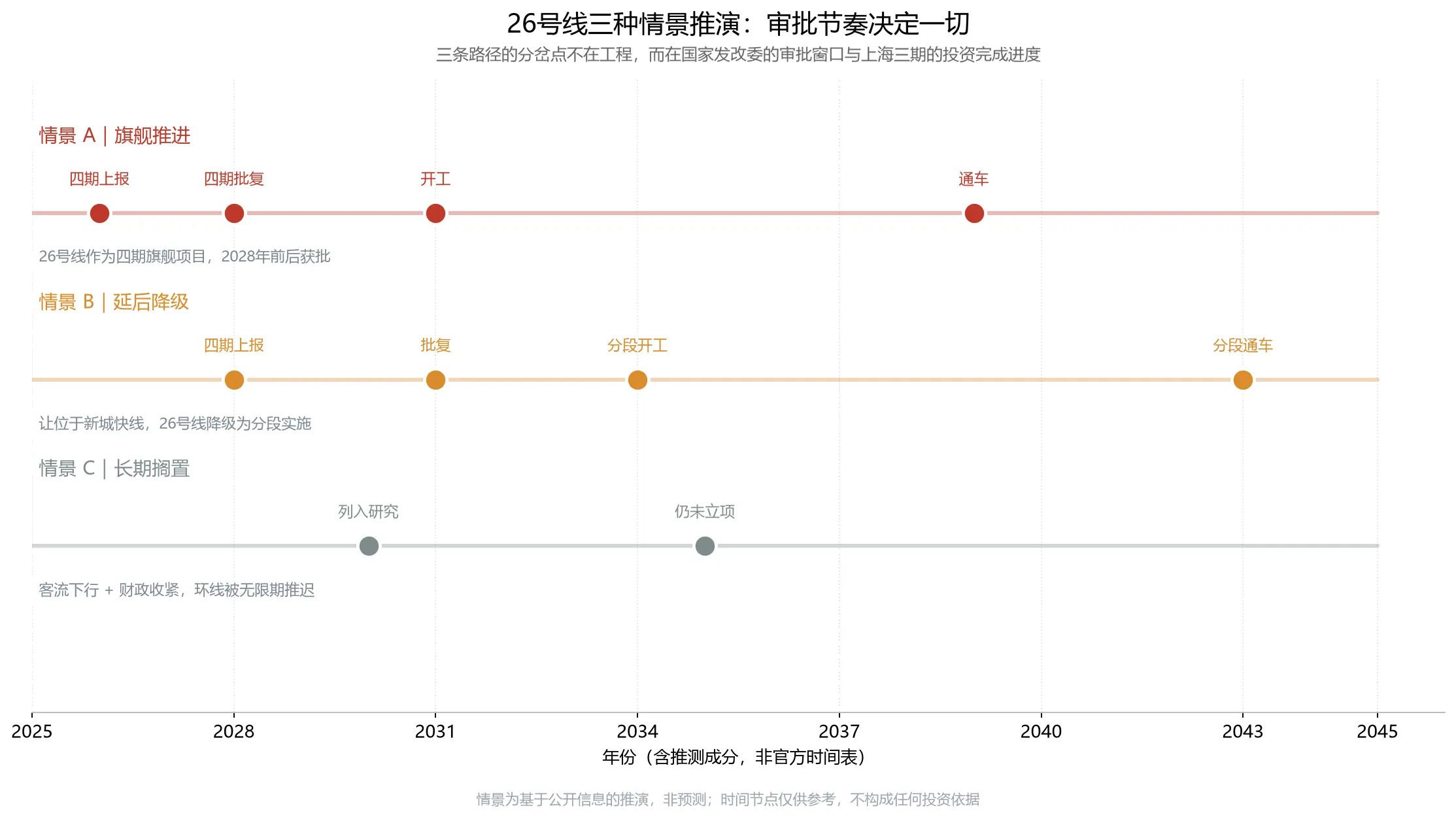

三情景时间线推演,时间节点为基于公开信息的推测,非官方时间表。
| 情景 | 核心假设 | 关键节点 | 概率判断 |
|---|---|---|---|
| A|旗舰推进 | 四期规划2028年前后获批,26号线作为旗舰项目列入 | 2026四期上报 → 2028批复 → 2031开工 → 2039通车 | 偏低 |
| B|延后降级 | 让位于新城快线与市域铁路,26号线降级为分段实施 | 2028上报 → 2031批复 → 2034分段开工 → 2043分段通车 | 最高 |
| C|长期搁置 | 客流下行叠加财政收紧,环线被无限期推迟 | 2030列入研究 → 2035仍未立项 | 中等 |
10.2 情景依据
情景A的依据:26号线已获线网规划高规格定位,中城地带城市设计国际方案征集与专项规划招标表明前期工作正在实质性推进。若国家在"十五五"后期放松轨交审批节奏,且上海三期投资完成度通过19、20号线的推进快速提升至70%门槛,26号线有望作为四期旗舰项目获批。历史上存在"插队线路"先例——11号线迪士尼段(2013开工、2015通车)、17号线西延伸(2021开工、2024通车)均通过建设规划调整实现提前建设。
情景B的依据(概率最高):这一情景的现实基础最强。其一,"十五五"规划已明确将建设重点放在新城快线与市域铁路上,26号线不在名单内,其开工时点最早也只能落在"十六五"。其二,媒体梳理的上海轨交批复周期规律显示,二期与三期的市区新线开工时间相差约8年(二期14/15/18号线2014年局部开工,三期19/20/21/23号线2022年局部开工)。按此规律,26号线作为四期线路,开工时点约在2030–2032年,建成通车约在2035–2038年。其三,102公里的单一体量过大,更可能的实施方式是分段建设、分段通车——这既符合投资节奏控制的要求,也符合"先建客流有保障的南段与西段"的务实逻辑。
情景C的依据:第3章的客流数据为这一情景提供了支撑。若上海轨交客流继续下行,或国家进一步收紧审批标准(2026年城际铁路新政已显示这一趋势),26号线的论证基础将持续弱化。此外,若上海三期的19、20号线因工程难度延期至2030年后,其投资完成度将长期无法达到70%门槛,四期规划整体将进一步推迟,26号线作为四期中体量最大的项目,最可能被优先调整出去。
10.3 观测指标
三种情景的分岔可通过以下指标提前观测:
| 观测指标 | 指向情景A | 指向情景B | 指向情景C |
|---|---|---|---|
| 上海三期投资完成度 | 2027年前达70% | 2029年前后达70% | 2030年仍低于60% |
| 四期建设规划上报时间 | 2026年内 | 2028年前后 | 持续推迟 |
| 26号线专项规划成果 | 2026–2027年发布并纳入建设规划 | 成果发布但未列入四期 | 成果长期未发布 |
| 上海轨交客流趋势 | 恢复增长 | 平稳 | 持续下降 |
| 国家审批政策 | 边际放松 | 维持现状 | 进一步收紧 |
| 26号线是否出现在四期名单 | 是,且为独立完整项目 | 是,但为分段项目 | 否 |
三种情景中,最可能的不是最好的,也不是最坏的,而是中间那条——26号线会建成,但会以比今天所有人预期都更慢、更碎、更晚的方式建成。
11. 结论
26号线是一个关于"正确的事情在错误的时间"的案例。
从网络结构看,它的必要性是真实的。上海轨交"三环"体系中,内环(4号线)早在2005年成环,外环(市域环线)的组成部分已陆续开通或在建,唯独承担主城区环线功能的26号线停留在图纸上。申通地铁集团指出的三项网络不足——环线覆盖偏小导致外围乘客绕行、副中心之间缺乏直达联系、放射线中断时缺乏替代路径——都是可以验证的真实问题,其中网络韧性更是任何加密线都无法替代的功能。从这个角度,26号线填补的是上海轨交网络的一个结构性空洞,其价值不因短期客流数据而消失。
但从时序看,它来得太晚了。上海轨交的建设范式已经切换:从"围绕市中心画圆"转向"用快速轨道缝合都市圈"。2026年7月印发的《上海市综合交通发展"十五五"规划》以官方文件的形式确认了这一转向——五年净增298公里中,市域铁路里程首次超过传统地铁,而26号线不在建设名单之内。与此同时,14、15、18、19、21号线等加密线先行落地,客观上分流了潜在客流、抢占了地下廊道。26号线建成时面对的,将是一个与它被规划时相当不同的需求结构。
这一错位的根源,在于26号线的价值实现周期与政策考核周期的不匹配。26号线的合理性建立在2035年之后的城市结构之上——一个多中心格局充分发育、中外环地带完成功能转型、横向流动需求规模化出现的上海。但当前的决策环境要求项目在5–6年的建设规划周期内证明其必要性,使用客流强度、投资回收等短期指标。用一个短期指标去评估一个长期项目,结论必然是负面的。 这不是26号线独有的困境,而是所有长周期基础设施在城市发展进入平台期后共同面临的处境。
更值得深思的是,26号线所依赖的"地铁带动土地升值、土地收益反哺地铁"这一传统循环,其效力正在减弱。上海宅地出让金从2022年峰值2,840亿元降至2024年的1,321.62亿元,两年腰斩过半;同期外环外新房库存4.8万套、二手挂牌6.5万套,上海不得不于2025年8月放开外环外限购。26号线沿线恰恰是土地价值最不确定的外环地带——它最需要土地增值来支撑其投资回收,而它经过的正是土地最难增值的区域。 这一矛盾不解决,26号线的财务逻辑就始终存在缺口。
因此,对26号线最诚实的判断是:它的价值是真实的,它的紧迫性是被高估的,它的延迟是理性的。它会建成——但会以比今天多数人预期更慢、更碎、更晚的方式建成。分段实施、分期通车,很可能是它最终的落地形态。而北段,大概率要等大场机场真正搬走之后。
对于关注这条线路的不同人群,结论也有所不同。对政策研究者,26号线是观察中国基础设施投资模式从"规模扩张"转向"节奏控制"的典型样本。对城市研究者,它是检验上海多中心战略成色的试金石——如果中城地带真的发育起来,26号线会被证明是超前布局;如果没有,它将成为一条昂贵的闲置资产。对普通市民和投资者,最重要的一条是:在"十五五"规划已明确排除、国家审批尚未开闸的情况下,任何关于26号线开工时间的消息都应默认视为推测。 唯一的实质性信号,是国家发改委的建设规划批复公告与随后的环评公示。
上海市政府批复的是"线网规划",不是"建设规划"。前者是空间意图,后者是投资授权。这中间隔着的,不只是一纸文件,而是一整套关于城市该以多快速度扩张的国家判断。
参考文献
[1] 上海市人民政府. 上海市轨道交通线网规划(2025—2035年)[Z]. 2025-07-02.
[2] 上海市人民政府办公厅. 上海市综合交通发展"十五五"规划[EB/OL]. https://www.shanghai.gov.cn/nw12344/20260821/d037645d361243c28970567ed279c477.html, 2026-07-28.
[3] 上海市交通委交通指挥中心. 2025年上海市轨道交通客流情况分析报告[R]. 2026.
[4] 上海市财政局. 关于上海市2025年预算执行情况和2026年预算草案的报告[R]. 2026-02-07.
[5] 国务院办公厅. 关于进一步加强城市轨道交通规划建设管理的意见(国办发〔2018〕52号)[Z]. 2018-07-13.
[6] 国家发展和改革委员会. 关于推进城际铁路健康可持续发展的意见[Z]. 2026-02.
[7] 毕湘利. 强韧性、提效能,持续提升上海轨道交通服务水平——关于新一轮上海市轨道交通线网规划的思考[EB/OL]. 城市交通网, http://www.chinaiut.com/zkzj/119412.html, 2025-08-19.
[8] 上海市规划和自然资源局. 东方枢纽及周边地区专项规划(2025-2035年)[Z]. 2025-01-08.
[9] 上海市城市规划设计研究院. 上海市轨道交通线网规划(2025-2035年)[EB/OL]. https://www.supdri.com/index/page/article_details/id/3201/cid/80.html, 2025-08-05.
[10] 上海市交通委员会. 市交通委对市十六届人大一次会议第0416号代表建议的答复[EB/OL]. https://jtw.sh.gov.cn/jyjabljg/20231116/02ae497f945247acb25cae04b7646030.html, 2023-11-16.
[11] 中国城市轨道交通协会. 城市轨道交通发展战略与"十四五"发展思路报告[R]. 2021.
[12] 城市交通网. 上海地铁19号线每公里造价超20亿 地铁建设成本为何越来越高?[EB/OL]. http://www.chinaiut.com/gdjt/87550.html, 2023-07-21.
[13] 搜狐焦点. 重磅!上海中城地带城市设计国际方案征集启动[EB/OL]. https://sh.focus.cn/zixun/94ae511432b56eac.html, 2025-04-29.
[14] 新浪财经. 8成客流下滑!上海地铁最新数据,有点意外…[EB/OL]. https://finance.sina.com.cn/roll/2026-04-14/doc-inhunpmv8957233.shtml, 2026-04-14.
[15] 腾讯新闻. 上海最名不副实的地铁线!明明贯穿市中心,凭什么只有40万客流?[EB/OL]. https://news.qq.com/rain/a/20260509A06RVZ00, 2026-05-09.
[16] 新浪财经. 上海轨交四期确认延期![EB/OL]. https://finance.sina.com.cn/roll/2026-03-10/doc-inhqmivm6762837.shtml, 2026-03-10.
[17] 腾讯新闻. 上海"十五五"交通规划解读:1260公里轨道网,串联长三角与市民日常[EB/OL]. https://news.qq.com/rain/a/20260405A066MD00, 2026-04-05.
[18] 腾讯新闻. 热点城市聚焦:年末重磅!上海轨交爆炸性新消息终于来了![EB/OL]. https://news.qq.com/rain/a/20251124A02CD300, 2025-11-24.
[19] 地铁派论坛. 上海建地铁次序颠倒,市区先建多条加密线,导致26号线低效[EB/OL]. https://ditiepi.com/thread-17716-1-1.html, 2026-09-01.
[20] 维基百科. 上海轨道交通26号线[EB/OL]. https://zh.wikipedia.org/wiki/上海轨道交通26号线.
[21] 国家发展和改革委员会. 上海市城市轨道交通第三期建设规划(2018~2023年)(发改基础〔2018〕1831号)[Z]. 2018-12-19.
[22] 上海市发展和改革委员会. 上海申通地铁集团有限公司2023—2025年轨道交通票价定价成本监审结论[EB/OL]. https://fgw.sh.gov.cn/fgw_gsgg/20260819/e08821386b2149ccb211dbbf21f8f8e6.html, 2026-08-19.
[23] 中国城市轨道交通协会. 城市轨道交通2024年度统计和分析报告[R]. 2025.
[24] 上海市统计局. 2025年上海市国民经济和社会发展统计公报[EB/OL]. https://tjj.sh.gov.cn/tjgb/20260330/e0772941e8e041eaaad2df850b44ef98.html, 2026-03-30.
[25] 国务院. 关于上海市城市总体规划的批复(国函〔2017〕147号)[Z]. 2017-12-25.
[26] 澎湃新闻. 上海大场机场:一座军用机场与一座城市的88年[EB/OL]. https://m.thepaper.cn/newsDetail_forward_32603074.
[27] 上海市人民政府. 吴淞创新城建设规划(沪府〔2020〕33号)[Z]. 2020-08-25.
[28] 上海市统计局. 2025年上海房地产市场综述[EB/OL]. https://tjj.sh.gov.cn/tjfx/20260226/f4651de059704cb3b73c0a5d025cdb92.html, 2026-02-26.
[29] 第一财经. 全国土地出让收入连续四年下降[EB/OL]. https://www.yicai.com/news/103033893.html.
[30] 中国经营报. 地铁“吞金兽”:30年运营成本相当于建设成本的3.3—3.7倍[EB/OL]. https://finance.sina.com.cn/wm/2024-06-28/doc-incahzpf4823994.shtml, 2024-06-28.
[31] 俞光耀. 上海轨道中环线怎么规划[EB/OL]. 隧道网, https://tunnelling.cn/PNews/ExpertArticleDetail.aspx?expertArticleId=245, 2020.
[32] 毕湘利. 上海第二环线研究(2025年上海两会)[N]. 上观新闻, 2025-01.
[33] Zhang L, Chiaradia A. How to design the metro network for maximal accessibility potential[C]//ISUF 2017. DOI:10.4995/isuf2017.2017.4975.
[34] Levy A. The Limit of Circles in the Suburbs[EB/OL]. Pedestrian Observations, https://pedestrianobservations.com/2020/09/05/the-limit-of-circles-in-the-suburbs/, 2020-09-05.
[35] 同济大学. 上海城市轨道交通网络通达性与路径冗余性评估研究[J]. 城市轨道交通研究, 2023. DOI:10.16037/j.1007-869x.20230424.
[36] 世界轨道交通. 上海轨道交通26号线方案披露[J]. 2023. 转引自观察者网 https://www.guancha.cn/politics/2023_09_05_707450.shtml.
[37] Railway Gazette. Moscow's Big Circle completed[EB/OL]. https://www.railwaygazette.com/urban/2023/03/03/moskvas-big-circle-completed/, 2023-03-03.
[38] 上海市交通委员会. 上海市第七次综合交通调查成果[EB/OL]. https://jtw.sh.gov.cn/xwfb2/20260721/ac97ec8dad10450f8cd85b462f1b06b9.html, 2026-07-21.
附录:图表索引
本报告共配图18张,其中自制分析图表11张、官方及信源图片7张。
| 编号 | 图名 | 所在章节 | 类型 | 来源 |
|---|---|---|---|---|
| 图1 | 大上海快线官方展陈图 | 1.1 | 现场照片 | 2025上海城乡空间设计展 |
| 图2 | "金色花环"线路示意图 | 2.2 | 规划公示稿 | 《东方枢纽及周边地区专项规划》批后公示稿方案 |
| 图3 | 复兴岛沙盘模型实照 | 2.3 | 现场照片 | 新浪财经(2025-11-28) |
| 图4 | 26号线环线站点示意图 | 8.1 | 信源原图 | 新浪财经 |
| 图5 | 线网规划批复说明页 | 5.1 | 官方截图 | 上海市城市规划设计研究院 |
| 图6 | 19号线与南枫线走向图 | 5.2 | 信源原图 | 新浪财经(2026-03-10) |
| 图7 | 2026年延期线路一览表 | 5.2 | 行业媒体整理 | 新浪财经(2026-03-10) |
| 图8 | 全国环线长度对比 | 2.1 | 自制图表 | 公开数据 |
| 图9 | 26号线规划演变时间线 | 2.3 | 自制图表 | 公开信息 |
| 图10 | 上海地铁客流结构性拐点 | 3.1 | 自制图表 | 市交通委客流报告 |
| 图11 | 新线客流强度对比 | 3.3 | 自制图表 | 市交通委客流报告 |
| 图12 | "三环"结构示意 | 4.3 | 自制图表 | 线网规划及规划图则 |
| 图13 | 规划审批卡点示意 | 5.1 | 自制图表 | 52号文及公开信息 |
| 图14 | 客流强度0.7门槛 | 5.4 | 自制图表 | 52号文及客流报告 |
| 图15 | 全生命周期成本结构 | 5.5 | 自制图表 | 市发改委成本监审、城轨协会 |
| 图16 | 利益相关者博弈矩阵 | 7.1 | 自制图表 | 本报告分析框架 |
| 图17 | 环线长度与客流国际对照 | 9.2 | 自制图表 | 各运营方公开披露 |
| 图18 | 三情景推演时间线 | 10.1 | 自制图表 | 本报告分析框架 |
图片来源说明:图2、图3、图4、图6、图7为公开报道及政府公示文件中的图片,仅用于研究综述目的,版权归原作者或原机构所有。图1、图5为官方展陈与官方发布截图。图8至图18为基于公开数据自行绘制,可自由引用。
数据可靠性分级:本报告数据分为三级——一级为政府公开文件与统计数据(第5、6章主干);二级为行业协会、研究机构与主流财经媒体(第3、4章主干);三级为行业博主整理与轨交爱好者论坛分析(第2章站点信息、第8.3章廊道占用判断)。26号线全部站点名单均属第三级信息,官方至今未公布完整站点清单。
经推算而非直接引用的数据(已在正文中标注):26号线投资估算、三期规划每公里造价、各线客流强度(由日均客流÷线路长度计算)。这些数值基于公开数据推算,非官方披露。
